一、原公告主要信息
原项目名称: BEST设备水冷系统采购与集成
原项目编号: 2025BFFAZ01597
原公告日期: 2025年07月15日
二、公告内容(更正事项、内容及日期等)
BEST设备水冷系统采购与集成项目招标文件补疑
项目编号:2025BFFAZ01597
第一部分 投标人疑问回复内容
1.
招标文件第139页,关于12.2 合同价款的支付,“业主将根据本条的规定向承包商进行商业汇票(6个月)支付”。
提问:请明确本次支付汇票为商业承兑汇票还是银行承兑汇票?如是商业承兑汇票,请明确商业承兑汇票出具单位。
答:本合同价款支付采用“银行承兑汇票”支付形式。
2.
招标文件第62页,“投标人业绩2020年1月1日以来(以合同签订时间为准),投标人(如为联合体投标,联合体任一方)具有设计、供货及安装业绩,且该业绩须同时满足:1.单个合同总金额不少于1.6亿元;2.业绩合同中须包含循环水系统;3.业绩合同中须包含GC类或GCD类压力管道;满足上述要求的业绩,每个业绩得3分,满分9分。注:(4)如投标人提供的业绩为联合体业绩,投标人须在该业绩中承担与上述业绩要求对应的工作内容”。
提问:若投标人提供的业绩为联合体业绩,投标人(本项目投标单位牵头方或成员方)在该业绩中是否需承担设计、供货及安装工作内容,且该业绩须同时满足“1.单个合同总金额不少于1.6亿元;2.业绩合同中须包含循环水系统;3.业绩合同中须包含GC类或GCD类压力管道”?
答:若投标人提供的业绩为联合体业绩,该联合体业绩需要同时包含设计、供货及安装工作内容,且符合商务文件评分标准中投标人业绩要求。投标人(如为联合体投标,联合体任一方)在该业绩中需要至少承担设计、供货、安装工作内容之一。同一项目的业绩仅计取一次得分。原评分项中“注(4)”要求取消。
3.
根据招标文件P56的评标办法前附表的商务及技术文件初步评审标准,对于“技术支持资料”应“符合第二章投标人须知第1.12.3项规定”。经投标人查阅,P36第二章投标人须知第1.12.3项规定明确“投标文件中应针对实质性要求和条件中列明的技术要求提供技术支持资料。技术支持资料以制造商公开发布的印刷资料,或检测机构出具的检测报告或投标人须知前附表允许的其他形式为准,不符合前述要求的,视为无技术支持资料,其投标将被否决。”
同时,经投标人查阅P12“投标人须知前附表”,其对于“1.12.1实质性要求和条件”“1.12.3其他可以被接受的技术支持资料”均注明“/”。
综合上述情况,投标人理解技术支持资料中仅需列明“制造商公开发布的印刷资料,或检测机构出具的检测报告”,即在本投标中仅需列明投标人的资质状况、营业执照等公开资料。请澄清投标人理解是否正确。
答:本项目《技术规范书》中内容不作为项目评标阶段初步评审要求,仅作为中标后履约依据。投标人所投产品的技术参数必须符合招标文件第五章供货要求及招标文件附件《技术规范书》的要求,招标人保留标后核查的权利。“投标人的资质状况、营业执照等公开资料”非技术支持资料。投标人资质须满足招标文件第一章“3.投标人资格要求”。
4.
招标公告关于开标地点有两个开标地点
根据招标文件第一章8.2开标地点
“☑合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)2楼7号开标室。
☑本招标项目采用“云上开标大厅”方式开标。”
请招标单位澄清投标人是否需前往合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)2楼7号开标室,现场参加开标会议。
答:本招标项目实行全流程电子化交易,投标人无需前往开标室,请在开标时间登录“云上开标大厅”对投标文件解密,解密时间:30分钟。
5.
技术规范书4.2节“采购标的”“设计方案需满足BEST核心装置各项负载的用水、用气需求,使水质、脱盐率、电导率、压力波动等技术指标满足科研装置运行的精密要求”。请明确各种用水回路、用气回路在5#楼内的路由走向及与5#楼各用户的交接点位置及各用户的需求量明细。
答:接口位置在《技术规范书》附件2流程图上已进行说明,具体可通过平面图查询。二次冷却回路流程图中的说明如下:
说明:
(1)5号楼内的用户支管末端处需设置阀门(截止阀或闸阀),并预留盲板。
(2)5号楼内的各层用户主管处需设置压力变送器。
(3)5号楼内的用户主要包括托卡马克水冷系统、工厂。
6.
技术规范书 6.1节“设备水冷系统”“设备水冷系统接口:3#、7#厂房内所有设备、管道、电气仪控等系统的设计,至用户终端入口设备房间内”。6.2节“公共设施系统”“压缩空气供应系统:3#楼所有设备、管道、电气、仪控等系统的设计,至5#楼内用户终端入口设备房间内。”“呼吸空气供应系统:3#楼所有设备、管道、电气、仪控等系统的设计,至5#楼内用户终端入口设备房间内。”“氮气供应系统:3#楼管道的设计,至5#楼内用户终端入口设备房间内。”
请提供3#楼、5#楼、7#楼及地下通廊的可编辑版布局图,及本项目范围内的总平面布置图。
答:根据保密性要求,不能提供总平面布置图,但可以提供5号楼内管网长度,管网长度仅为估计量,请投标人在设计中自行考虑管件及支撑等余量。
类型
|
管长(m)
|
二回路管长(供回双程)
|
218
|
工艺冷冻水回路管长(供回双程)
|
250
|
二回路支路管长(供回双程)
|
176
|
离子回旋回路管长(供回双程)
|
404
|
低杂波回路管长(供回双程)
|
180
|
磁体电源(铜)回路和磁体电源(铝)回路管长(供回双程)
|
660
|
真空回路(供回双程)
|
178
|
压缩空气(单程)
|
3883
|
呼吸空气(单程)
|
2441
|
氮气(单程)
|
2193
|
除盐水(单程)
|
1372
|
7.
技术规范书 6.2节“公共设施及系统”“使用量大或频率高的系统或区域配缓冲罐(根据需求适当配置)”请明确各系统或区域需要设置缓冲罐及缓冲罐的容积;或提供各系统及区域的气体使用量及使用频率。
答:容积约为2m³,承压为1MPa;其他信息需中标单位设计阶段进行深化设计。
8.
资格审查投标人业绩要求:2020年1月1日以来(以合同签订日期为准),投标人具有下列业绩之一:(1)单个合同中水冷循环水量总设计规模不低于15000m³/h的水冷循环系统供货及安装项目业绩,且单个合同总金额不少于1.4亿元;(2)单个合同中水冷循环系统供货及安装部分合同金额不少于7000万元的项目业绩;(3)工业类项目单个合同中机电工程部分(智能化系统安装工程部分除外)合同金额不少于3500万元的供货及安装项目业绩。
投标人具有的业绩为EPC工程总承包,是否满足招标业绩要求?业绩合同中未体现评审关键信息的,是否可以用业主证明代替?
答:(1)如投标人提供的业绩为EPC工程总承包业绩,且该业绩内容符合资格审查投标人业绩的要求,则予以认可;(2)如投标人提供的上述业绩证明材料未能完整或充分反映评审因素(如水冷循环水量总设计规模、供货及安装部分合同金额、单个合同中机电工程部分(智能化系统安装工程部分除外)合同金额)的,应另附合同甲方证明材料(须加盖合同甲方单位公章)或与该业绩合同对应的设计文件予以明确说明,否则评标委员会不予认可。
9.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:请提供BEST设备水冷系统ESD关断原则及关断逻辑顺序。比如主机停车之后,设备水冷系统是否停车。设备水冷系统如果出现故障会对主机系统造成什么影响?
答:设备水冷与主机没有直接关系,投标人无需考虑与主机的联锁。
10.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3中附件2-18和附件3,澄清问题:为了保证后续4个单元对含氧量的要求,除盐水供应系统的进水端增加真空脱氧设备,处理能力40t/h。
答:脱氧为在线脱氧,为特定环路单独的处理手段;无需在除盐水供应系统上增加脱氧设备。请投标人自行设计,须满足技术规范书要求。
11.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 中附件2-01~附件2-10,澄清问题:附件2-01~附件2-10的PID中说明中提供了主要用户信息,请提供用户点的用水量和具体在5#或4#的几层。
答:图中已说明。
12.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 中附件2-01~附件2-10,澄清问题:除盐水供应系统在线除盐系统和十个回路在线除盐系统是否需要考虑100%备用?
答:请投标人自行设计,须满足技术规范书要求。
13.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:根据《发电厂化学设计规范》“3.3.3 超/微滤装置的套数不应少于2套”“4.1.6 反渗透装置不宜少于2套,当有1套设备化学清洗或检修时其余设备应能满足全厂正常用水量的需求”“5.3.1 各类离子交换器或电除盐装置不应少于2台。”本项目除盐水在线除盐系统和各循环冷却水回路在线除盐系统是否需考虑100%备用?
答:请投标人自行设计,须满足技术规范书要求。
14.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 中附件4-02~附件4-03,澄清问题:除盐系统所在房间尺寸不满足放置两座21m³除盐水箱和6台除盐水泵,以及除盐水在线除盐系统,请问是否有其他空间可以放置?根据《发电厂化学设计规范》“5.4.5 除盐水箱宜布置在室外。寒冷地区的室外水箱及附件应有防冻和保温措施。”同时考虑到承重和占地层高问题,能否将两座21m³除盐水箱和6台除盐水泵移到室外?
答:室外无空间,根据初步规划,已预留了除盐水罐在室内的空间。
15.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:甲方采购的冷却塔散热系统,是否考虑旁滤、加药等系统?
答:不考虑旁滤、加药等系统。
16.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:关于板式换热器一次侧和二次侧温差问题:BEST设备水冷及公共设施系统采购安装与集成(EPC)采购技术规范书中附件2设备一览表中描述冷却塔的设计进水温度42℃,设计出水温度32℃。7.2.1基本要求1、设备水冷系统装置能力指标表中描述供水温度≤32℃。板式换热器一次侧进水最低温度32℃,从板式换热器水水换热考虑,无法实现板式换热器二次侧出水温度≤32℃。烦请确认一次侧进水温度和二次侧用户用水温度。
答:由于实验装置的特殊性,请投标人按热侧、冷侧对数温差为2℃考虑板换即可。
17.
专业:水工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:根据换热量和冷却塔进出水温度计算,散热系统循环泵(供给9个水冷回路)设计流量计算值14310m³/h,招标文件中提供的泵总排量12000m³/h,不满足要求,建议增加循环泵的排量至15000m³/h。同理可以缩小散热系统循环泵(供给2个冷冻水回路)排量至3000m³/h。
答:由于实验装置的特殊性,不需要增加,总散热负荷满足总设计热负荷即可,不予增加缩小。
18.
专业:暖通,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 7.2.1,澄清问题:在附件3 设备一览表中已经提供站外最不利循环阻力损失320Kpa,系统最高点为45m。请核实设备水冷系统装置能力指标中HVAC冷冻水回路及HVAC热水回路供水压力(接点处)是否还需要≥5 bar.G?
答:需要。
19.
专业:气工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 6.2,澄清问题:技术规范书中要求“分支管处同时设置自动阀门和手动阀门”,请明确是在每层的汇管处设置自动阀门和手动阀门还是从每层的汇管去往每个用户的分支上也同时要设置自动阀门和手动阀门?
答:往每个用户的分支上也同时要设置自动阀门和手动阀门。
20.
专业:气工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 6.2,澄清问题:请明确3台25m³仪表空气缓冲罐是否位于室外,具体位置在总平面布置图中没有明确,请明确位置。
答:位于3号楼室外(南侧)。
21.
专业:气工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 6.2,澄清问题:请明确1台25m³呼吸空气缓冲罐是否位于室外,具体位置在总平面布置图中没有明确,请明确位置。
答:位于3号楼室外(南侧)。
22.
专业:气工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 6.2,澄清问题:请明确压缩空气系统和呼吸空气系统 排污位置,是否可接入市政排污管线?
答:接入。
23.
专业:气工艺,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 6.2,澄清问题:压缩空气系统如果出现故障会对主机系统造成什么影响?即压缩空气缓冲罐出口压力低低是否连锁停一些设备?呼吸空气系统如果出现故障会对主机系统造成什么影响?即呼吸空气缓冲罐出口压力低低是否连锁停一些设备?
答:(1)压缩空气故障会影响一些启动阀门仪表的工作,会影响部分辅助系统正常运行,间接影响主机运行。(2)呼吸空气故障直接对主机造成影响,呼吸空气仅为特殊情况进入现场的工作人员呼吸使用,设备无需使用,间接影响主机运行。
24.
专业:自控,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 7.2.1,澄清问题:7.2.5.2章节第三条“主要单元的 PCS 控制器应独立设置,避免由于各单元开停工时间不同、检修时间的不同、PCS 维护时间不同引起误动作。”请明确主要单元的划分,是按系统划分主要单元,还是按具体回路划分。
答:按回路划分。
25.

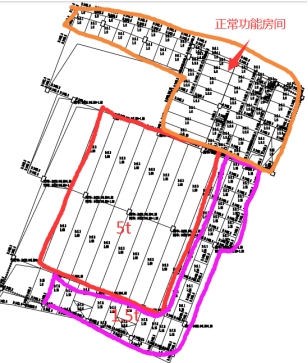

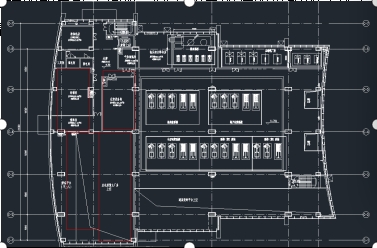

专业:结构,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3 中附件4-02~附件4-03,澄清问题:请提供3#号楼可编辑版的建筑图和结构图;提供3#号楼3层的层高,以及楼板所能承载的荷载。

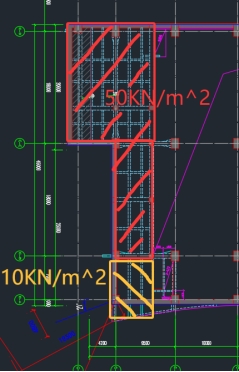

答:中标后提供可编辑图纸;目前可提供区域载荷,3#楼一层设备间承载的载荷为50KN/m2;如下左图,红色区域为货物吊装区;如下右图为2层楼板载荷示意图,红色区域承载的荷载为5T/m2,紫色区域承载的荷载为1.5T/m2。
26.
专业:电气,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:请标出配电室、变频器室等各个房间的位置,如果配电柜位置空间不够,是否可以向上扩建?有具体的布置方案吗?
答:投标人自行考虑扩建方案,须满足技术规范书要求。
27.
专业:电气,文件名称:BEST设备水冷系统采购与集成采购技术规范书V3,澄清问题:根据工艺专业提资,3#楼低温水冷大厅内需要设计的高低压盘柜、变频器的房间,均不能满足设备存放的要求。因此,需要在14.700m控制室,仪控设备间区域附近增加一个电气设备夹层,面积大约20mx30m,如图示位置。
此方案涉及3#建筑方案的局部调整,结构夹层的设计和施工等多方面因素。因我方无3#楼的相关施工图纸,缺乏相关的建筑结构的关键参数,烦请业主尽快确认是否可行。
答:3#楼为水冷大厅,非低温大厅;图纸涉密无法提供,投标人自行考虑扩建方案,须满足技术规范书要求。
28.
专业:施工,文件名称:BEST设备水冷系统采购与集成 采购技术规范书 P11,澄清问题:(4)项目整体施工(含甲方供货设备的安装,冷却塔除外),包括但不限于:设备水冷系统、冷冻水系统、HVAC热水系统、散热系统、压缩空气供应系统、呼吸空气供应系统、氮气供应系统和除盐水供应系统等本项目所需的界区内全部设备、设施安装建设施工(含冷却塔及水池的土建设计和施工、冷却水塔上部结构施工、桩基础工程、电气设备平台施工、支撑管道及桥架的钢结构支架施工等),界区内工艺管道,电气、电信、仪表配管配线。本标段施工范围是否包括冷却塔水池的负挖以及回填?
答:负挖和回填在招标范围内。
29.
专业:施工,文件名称:BEST设备水冷系统采购与集成 采购技术规范书 P111,澄清问题:附件二,工艺工程图:散热系统流程图。3号楼、7号楼及冷却塔水池之间的外循环水管道通常是地埋管,管沟的开挖与回填是否属于本标段施工范围?
答:开挖与回填在招标范围内。
30.
专业:施工,文件名称:BEST设备水冷系统采购与集成 采购技术规范书 P12,澄清问题:5.1甲方提供现场条件、(1)施工用电接口。(2)施工用水接口(包括市政供水和除盐水)。请明确施工用电接口是10kV接口还是380V接口。
答:10kV,380V均有。
31.
专业:施工,文件名称:BEST设备水冷系统采购与集成 采购技术规范书 P92,澄清问题:3.5.3 分包管理:承包商应向业主提交分包人的主要施工管理人员表,并对分包人的施工人员进行实名制管理,包括但不限于进出场管理、登记造册以及各种证照的办理。(1)本标段承包商在聚变园区内是否采取独立的劳务实名制管理系统?(2)本标段承包商的设备、材料进厂是否接受园区总包的管理?
答:(1)投标人中标后须符合现场管理规定;(2)是。
32.
专业:施工,文件名称:招标文件P63,招标文件商务文件评审标准人员业绩要求:1.2020年1月1日以来(以合同签订时间为准),本项目拟派项目负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任项目负责人或设计负责人或施工负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。满足上述要求的业绩,得1分。2.2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任设计负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。满足上述要求的业绩,得1分。3.2020年1月1日以来(以合同签订时间为准),本项目拟派施工负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任施工负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。满足上述要求的业绩,得1分。1、2、3注:投标文件中提供上述人员业绩证明材料,具体要求同投标人须知前附表中附录3投标人业绩要求,且须体现人员姓名。
澄清问题:我公司提供的人员业绩,合同金额大于1.6亿的EPC业绩,业绩合同中包含GC类或GCD类压力管道,在此业绩中我司作为联合体成员方承担施工(安装)任务,此类业绩是否予以认可?
答:如你公司人员在联合体业绩中担任项目负责人或设计负责人或施工负责人,且提供的证明材料满足上述业绩要求,则对应人员业绩予以认可。
33.
专业:施工,文件名称:招标文件P62,澄清问题:(1)我公司提供合同金额大于1.6亿的EPC业绩,业绩合同中包含循环水系统,包含GC类或GCD类压力管道,在此业绩中我司作为联合体成员方承担施工(安装)任务,此类业绩是否予以认可?(2)如业绩合同或竣工验收报告或业绩合同的设计文件中未列明压力管道级别(如GC类或GCD类)及循环水系统的内容。是否可以提供合同甲方证明材料予以说明?
答:(1)若投标人提供的业绩为联合体业绩,该联合体业绩需要同时包含设计、供货及安装工作内容,且符合商务文件评分标准中投标人业绩要求。投标人(如为联合体投标,联合体任一方)在该业绩中需要至少承担设计、供货、安装工作内容之一。同一项目的业绩仅计取一次得分。原评分项中“注(4)”要求取消。
(2)如投标人提供的上述业绩证明材料未能完整或充分反映评审因素(如水冷循环水量总设计规模、供货及安装部分合同金额、单个合同中机电工程部分(智能化系统安装工程部分除外)合同金额)的,应另附合同甲方证明材料(须加盖合同甲方单位公章)或与该业绩合同对应的设计文件予以明确说明,否则评标委员会不予认可。
34.
专业:施工,文件名称:招标文件P105,澄清问题:8.4.1 业主供应材料与工程设备的保管与使用,业主供应的材料和工程设备,到场后由承包商负责管理。因承包商原因发生丢失毁损的,由承包商负责赔偿。澄清问题:甲供设备到场,承包商是否负责卸货、验收保管?
答:中标人需要卸货保管,协助招标人验收。
35.
专业:施工,文件名称:BEST设备水冷系统采购与集成 采购技术规范书,招标文件中,21.2 业主方有权对承包商所提供的设备及材料进行第三方检测,第三方检测机构由业主方选定,该费用已包含在投标报价内,由承包商进行支付或由业主方在结算款项中扣除。
技术规范书中4.2.4的第(10)条,为确保本项目顺利实施和交付,本项目的下述第三方检测服务由乙方负责提供。
澄清问题:(1)第三方检测服务机构的选定,在招标文件与技术规范书中存在矛盾,应以哪一个为准?(2)若由承包商选定,是否有特定的资质要求?
答:由招标人指定,该费用须包含在投标报价内,由承包商进行支付或由业主方在结算款项中扣除。
36.
专业:合同评审,招标文件第16页 第二章 投标人须知 8.1.1 履约保证金,(1)履约保证金金额:中标金额*2%。(5)具体要求:①采用纸质银行保函的, 应为不可撤销、不可转让的见索即付独立保函。
问题:建议将“见索即付”,改为“附条件兑付”。是否可约定①合同索赔需提供第三方违约证明,添加索赔条件,索赔前要求业主提供违约初步证据;②将保函索赔条件限定为乙方“实质性违约操作。
答:不予修改,按招标文件执行。
37.
招标文件第18页、第46页中8.1.1 招标文件第二章投标人须知 投标人须知前表8.1.1履约保证金比例要求为:中标金额*2%。但8.合同授予 8.1履约保证金 8.1.1要求履约保证金为中标合同金额的10%。问题:请明确履约保证金比例。
答:本项目须知前附表已约定履约保证金比例要求为:中标金额*2%。
38.
招标文件附合同模版条款中显示,因业主原因造成的质量问题、工期延误、承包商损失、业主方违约等,业主只顺延工期,对承包商不进行任何费用赔付。工期延误对承包商就意味着窝工、仓储等各项成本的增加,因业主违约造成费用增加,承包商无法索赔,项目面临潜在亏损风险。也有违民法典公平、平等原则。
建议在10.2 变更权部分 增加补充条款:
“因业主原因造成的工程质量未达标、工期延误、返工、工程暂停、复工等,给承包商造成费用增加的,业主应承担承包商因此增加的实际费用。”
答:不予修改,按招标文件执行。
39.
招标文件第76页 第一部分 合同协议书 四、 合同价格及构成(2) 承包商的投标报价应是已充分考虑各种因素,包括但不限于: 审图及设计图纸的修改、调整等所产生的重复设计、协调费、误工费等所有相关费用,以上费用业主方不予另行计算,承包商不得以任何理由要求业主方增加支付任何相关费用。
问题:建议增加例外项描述:“符合通用合同条款10.1变更的范围中约定情形的变更事项除外”。
答:不予修改,按招标文件执行。
40.
招标文件第82页 通用条款1.5.2 资料的错误 承包商在收到业主提供的资料后,发现存在差错、遗漏或缺陷的,应及时通知业主或总承包管理方。总承包管理方接到该通知后,应附具相关意见并立即报送业主,业主应在收到总承包管理方或承包商报送的通知后的合理时间内作出决定。
问题:建议补充:“因业主提供资料的错误信息导致的工程延期、返工损失及补救成本应由业主承担。”
答:不予修改,按招标文件执行。
41.
招标文件第85页 内容:2.1 许可或批准 业主应遵守法律, 并办理法律规定由其办理的许可、批准或备案,包括建设用地规划许可证、建设工程规划许可证、建设工程施工许可证(如需)。
问题:建议增加“因业主逾期办理上述施工许可证延误的工期,可进行工期顺延。”
答:不予修改,按招标文件执行。
42.
招标文件第108页 第二部分 通用合同条款 10.2 变更权 业主有权提出变更,变更指示通过业主发出。承包商收到经业主签认的变更指示后,方可实施变更。未经许可,承包商不得擅自对工程的任何部分进行变更。对于本合同的履行,承包商坚持“非必要不变更” 和 “先批准后实施”原则。确实必要进行设计变更的,应由承包商提供变更后的图纸和说明、计划、措施和竣工时间等内容的实施方案。承包商明确知悉并同意即使由业主书面加盖公章批准的设计变更,也不构成合同总价调整的依据,设计变更产生的费用增加由承包商自行承担。
业主代表和总承包管理方对设计方案、 施工方案等的任何批准, 以及对可能出现的变化/变更的任何批准、认可、检查,均不减轻承包商的任何责任和义务,也不构成合同价格和/或保证的完工日的任何变化。由于承包商设计错误或缺陷造成的变更费用以及采取的补救措施,如返修、加固、拆除等费用,全部由承包商承担。
上述描述,剥夺了承包商经业主批准的正常设计变更也无法获得补偿的权利。
问题:(1)建议删除“承包商明确知悉并同意即使由业主书面加盖公章批准的设计变更,也不构成合同总价调整的依据,设计变更产生的费用增加由承包商自行承担。”
(2)建议补充:“因10.1约定情形内的事项,承包商有权进行变更,并获得工期延长及费用补偿。”
答:不予修改,按招标文件执行。
43.
招标文件第108页 第二部分 通用合同条款 变更 问题:建议增加如下补充约定—“10.6 变更引起的合同价格调整 因变更引起合同计价格变化的, 合同当事人均可要求调整合同价格,由合同当事人商定或确定并参考工程所在地的费用定额标准确定增减合同价格。”
答:不予修改,按招标文件执行。
44.
招标文件第108页 10.3.2 变更执行 承包商收到变更指示后应尽快开展相关工作, 不得以费用问题为由而不开展工作。
问题:(1)建议增加“因业主原因变更导致费用增加的,按实际成本+合理利润调整合同价。”
(2)建议增加“因业主原因导致工期延误的,业主对承包商实际发生的成本进行费用补偿。”
答:不予修改,按招标文件执行。
45.
招标文件第109页第11条 本项目为固定总价合同,采用总价包干方式, 合同总价及价格不因市场价格因素变化等原因进行调整。
问题:1.建议补充约定:1.“符合10.1变更的范围条款中约定事项的,合同价格进行相应调整。”2.“增设材料价格波动调价公式,对钢材、铜等大宗材料设定±5%以上的调差机制。”3.合同包干总价是否包含了创奖专项费用未明确,请明确。
答:不予修改,按招标文件执行。
46.
招标文件第111页 13.2 出厂验收 合同货物交货前, 乙方根据合同约定对合同货物进行交货前检验并出具出厂验收报告,有关费用由乙方承担。 甲方可派代表参加, 乙方应为甲方的现场工作提供便利条件。
建议将“合同货物交货前”修改为“乙方所提供的合同货物交货前”。
答:不予修改,按招标文件执行。
47.
招标文件第116页 15.2.1 质量保证期以通过竣工验收合格之日起算,对于工程质量出现的永久性缺陷或在保修期内即已存在但尚未暴露的质量问题,乙方承担责任不受保修期限限制。
问题:乙方无法提供无限期质保责任,建议本条修改为:“15.2.1 质量保证期以通过竣工验收合格之日起算,对于质量保证期外,工程质量出现因乙方原因造成的潜在缺陷或在保修期内即已存在但尚未暴露的质量问题, 自甲方发现或应当发现之日起1年内,乙方承担保修责任。”
答:不予修改,按招标文件执行。
48.
招标文件第116页 15.2.2 质量保证期内,由承包商原因造成的缺陷,承包商应负责维修,并承担鉴定及维修费用。如承包商不维修也不承担费用,业主可按合同约定从保证金或银行保函中扣除, 费用超出保证金额的,业主可按合同约定向承包商进行索赔。承包商维修并承担相应费用后,不免除对工程的损失赔偿责任。业主有权要求承包商延长质量保证期,并应在原质量保证期届满前发出延长通知。由他人原因造成的缺陷,业主负责组织维修, 承包商不承担费用, 且业主不得从保证金中扣除费用。
问题:(1)质保期有无限延长风险,且无次数限制;建议修改15.2.2中描述为“业主有权要求承包商延长质量保证期, 并应在原质量保证期届满前发出延长通知。延长期限不超过24个月。”(2)“由他人原因造成的缺陷,业主负责组织维修, 承包商不承担费用,且业主不得从保证金中扣除费用”建议修改为“由承包商以外的原因造成的缺陷,业主负责组织维修,承包商不承担费用,且业主不得从保证金中扣除费用。”
答:不予修改,按招标文件执行。
49.
招标文件第119页 通用条款16.1.2 业主违约的责任 业主应承担因其违约给承包商延误的工期。问题:建议修改为“业主应承担因其违约给承包商延误的工期和承包商实际发生的成本费用补偿”
答:不予修改,按招标文件执行。
50.
招标文件第121页 专用条款7.7 17.1 不可抗力的确认不可抗力是指合同当事人在签订合同时不可预见,在合同履行过程中不可避免且不能克服的自然灾害和社会性突发事件,如地震、海啸、瘟疫、骚乱、戒严、暴动、战争等。
问题:不可抗力的列举中无新出台的政府突发性政策,建议增加。
答:不予修改,按招标文件执行。
51.
招标文件第133页 第二章 投标人须知 3.7 履约担保 履约担保在履约保函自动失效前,若业主提出要求,承包商应按照业主要求参照履约保函,各项内容无条件重新开立第二份保函,所需费用由承包商承担 。
问题:建议删除3.7无条件开立第二份履约保函的约定,并明确履约保函失效日期。
答:不予修改,按招标文件执行。
52.
招标文件第134页 专用条款 7.5 专用条款 7.5.2 因承包商原因导致工期延误 :(1)因承包商原因造成本项目交付关键节点或业主认为的其他关键节点的工期延误,(30日内 0.5‰/日,31~90日1‰/日,91日以上3‰/日)。
问题:项目交付关键节点或业主认为的其他关键节点未明确,请明确。
答:不予修改,按招标文件执行。
53.
招标文件第136页 第二部分 通用合同条款10.3.2变更执行承包商收到业主下达的变更指示后,认为不能执行,应立即提出不能执行该变更指示的理由。承包商认为可以执行变更的,应当书面说明实施该变更指示对工期的影响。
问题:建议修改为:承包商收到业主下达的变更指示后,认为不能执行,应立即提出不能执行该变更指示的理由。承包商认为可以执行变更的,应当书面说明实施该变更指示对工期的影响和费用的增加。
答:不予修改,按招标文件执行。
54.
招标文件第136页 第三部分 专用合同条款 12.1 合同价格本合同采取固定总价方式计量,合同总价为承包商完成本合同约定的全部工程对应的合同价款,业主就承包商完成本工程无需再支付其他任何费用,竣工结算时完成本工程内容的合同总价不作调整。
问题:可否修改为—
本合同采取固定总价方式计量,合同总价为承包商完成本合同约定的全部工程对应的合同价款,除第二部分通用条款 10.变更条款约定内容外,业主就承包商完成本工程无需再支付其他任何费用,竣工结算时完成本工程内容的合同总价不作调整。
答:不予修改,按招标文件执行。
55.
招标文件第137页 专用条款12.2合同价款的支付 业主将根据本条的规定向承包商进行商业汇票(6个月)支付。与支付有关的任何银行费用均由承包商承担。
问题:建议修改为银行转账方式支付。
答:不予修改,按招标文件执行。
56.
招标文件第137页 专用条款12.2 合同价款的支付如下:
序号
|
节点
|
付款条件
|
合同总金额
|
1
|
设计
|
乙方完成系统(工艺循环水系统及公共设施系统)设计并出具相关图纸等设计文件,资料提交齐全且经甲方验收合格后30个工作日内支付合同总价的3%
|
3%
|
2
|
设计
|
乙方完成施工组织设计及工程设计评审等开工评审,并经甲方验收合格后30个工作日内支付合同总价的15%
|
15%
|
3
|
采购
|
乙方根据设计清单将全部板式换热器运至甲方指定地点,并经甲方验收合格后30个工作日内支付合同总价的10%
|
10%
|
4
|
采购
|
乙方根据设计清单将全部离心泵运至甲方指定地点,并经甲方验收合格后30个工作日内支付合同总价的10%。
|
10%
|
5
|
采购
|
乙方根据设计清单将管道阀门(数量不低于设计清单50%)运至甲方指定地点,并经甲方验收合格后30个工作日内支付合同总价的5%
|
5%
|
6
|
采购
|
乙方根据设计清单将剩余管道阀门运至甲方指定地点,且安装完成经甲方验收合格后30个工作日内支付合同总价的5%
|
5%
|
7
|
采购
|
乙方根据设计清单将全部压缩机运至甲方指定地点,并经甲方验收合格后30个工作日内支付合同总价的5%
|
5%
|
8
|
施工
|
乙方完成项目安装,且系统水压试验经甲方验收合格后30个工作日内支付合同总价的12%
|
12%
|
9
|
施工
|
乙方完成电仪安装及调试,且经甲方验收合格后30个工作日内支付合同总价的5%
|
5%
|
10
|
施工
|
乙方完成各系统(工艺循环水系统及公共设施系统)单机调试,且经甲方验收合格后30个工作日内支付合同总价的10%
|
10%
|
11
|
施工
|
乙方完成各系统(工艺循环水系统及公共设施系统)与各负载系统集成调试,且经甲方验收合格后30个工作日内支付合同总价的17%
|
17%
|
12
|
质保
|
剩余合同总价的3%作为质保金,质保期满后且乙方完成所有质保义务,且甲方实现所有合同相关费用扣除后,付清剩余合同款项给乙方
|
3%
|
问题:(1)第6条“安装完成”是否包含调试?
(2)建议可以增加“甲方应将逾期付款产生的利息支付给乙方,利率按LPR计算”条款。
答:(1)不包含;(2)不予修改,按招标文件执行。
57.
招标文件第138页 质量保证期(质保期)质量保证期的具体期限: 个月。问题:此处为空,请补充。建议约定为:12个月。
答:不予修改,按招标文件及其附件要求执行。
58.
招标文件第152页 附件4:知识产权协议 7、若乙方在完成合作事宜后,需利用合作事宜产生的成果进行后续改进,则需事先征得甲方书面同意。由此产生的具有实质性或创造性技术进步特征的新的技术成果及其权利归属,由甲方、乙方共同享有。任何一方不得在未经对方书面允许的情况下向第三方泄露、转让或许可使用该些知识产权。8、上述第7点所涉由甲方、乙方共同拥有所有权的知识产权,其申请注册和登记必须由甲乙双方共同申请,相关申请费用由双方共同承担,双方为共同权利人出现在知识产权登记证书上。
问题:建议修改为:“7.乙方有权在完成合作事宜后,利用合作事宜产生的成果进行后续改进。由此产生的具有实质性或创造性技术进步特征的新的技术成果及其相关知识产权,归乙方所有,甲方拥有优先使用权。”
答:不予修改,按招标文件执行。
59.
招标文件(招标项目编号:2025BFFAZ01597)P73.1.2 投标人业绩要求:2020年1月1日以来(以合同签订日期为准),
投标人具有下列业绩之一:(3)工业类项目单个合同中机电工程部分(智能化系统安装工程部分除外)合同金额不少于3500万元的供货及安装项目业绩。
澄清问题:油气田地面工程或者炼油厂工程安装部分工作是否属于招标文件中要求的机电工程部分?
答:不属于。
60.
为保证投标文件内容、格式等满足招标文件要求,请提供招标文件和技术规范书可编辑版本。
答:不予提供。
61.
请提供甲供设备特别是冷却塔的图纸等设计文件,便于更加准确地进行冷却塔等基础设计和进行投标报价。
答:冷却塔为逆流钢结构混凝土冷却塔(方形塔),请投标人自行设计,须满足技术规范书要求。
62.
招标文件P62页:投标人业绩要求,是否投标人已完成业绩和正在履约的业绩均满足评分要求?还是必须是已完成业绩?
答:招标文件已明确,详见投标人须知附录3及商务文件评分标准“投标人业绩”要求。
63.
本项目完成投标文件需要开展的设计工作量和工程量核算工作量大,甲供设备如冷却塔等基础设计对工程造价影响较大,且3#楼内空间对装置平面影响较大,特申请延长项目投标截止日期到2025年8月18日,请批准。
答:详见延期部分内容。
64.
关于关键节点时间按照招标公告第“2.8交货及安装周期:交付期限:2027年3月30日前完成设计、采购、施工、调试等本项目全部工作。(约600个日历天)。然而技术规范书中对于交付时间的描述如下”12.2交付时间交付关键节点:2027年3月30日前完成系统调试。2027年3月30日后:与各负载配水侧进行集成调试运行,直至BEST装置安全稳定运行,预计时间2年。“请澄清,是否按照技术规范书中的关键节点安排设计、采购、施工、系统调试、集成调试各项工作。
答:招标公告“2.8交货及安装周期:交付期限:2027年3月30日前完成设计、采购、施工、调试等本项目全部工作”中要求不予调整。技术规范书中其余时间投标人中标后可以微调,具体调整内容须经招标人确认。
65.
【电】技术规范书中的设备布置图纸上没有10kV配电站及10/0.4kV变电站的空间,请问10kV配电站及10/0.4kV变电站设置在什么地方?
答:10kV配电站及10/0.4kV变电站的空间需根据深化设计需求,利用现有空间自行设计并构建相关设备平台。
66.

【电】技术规范书中第7.2.7.11(1)中要求动力电缆和控制电缆应采用铠装,请问动力电缆和控制电缆在桥架中或钢管中敷设时是否需要铠装。
答:10kV电缆采用铠装电缆,0.4kV动力电缆在桥架中或钢管中敷设时无需采用铠装电缆,控制电缆在桥架中或钢管中敷设时需要采用铠装电缆。
67.
【水】明确市政接口管径及压力,是否能够满足设备使用需求;如不满足需增设水箱及增压设备。
答:能满足,无需考虑。
68.
【水】明确排水种类,除各冷却系统排水是否含其他特殊排水。
答:无特殊排水,排水为常规去离子水。
69.
【水】明确排水接口管径,能满足各系统排水量。
答:请自行设计排水管径,须满足相关标准要求。
70.
【暖】工艺冷冻水回路阻力损失多少?
答:因系统实验装置复杂,请投标人考虑裕量,自行设计。
71.
【电】工艺循环水系统的供电负荷等级?
答:二级及以上负荷。
72.
为了保证本项目中的项目负责人、设计负责人、施工负责人的配置能聚集在同类项目中的经验和能力,同时,避免评分标准偏离项目岗位核心需求,是否可以将招标文件中“商务、技术及报价文件详细评审标准”中“人员业绩”(63页及64页)中相关要求进行修改,修改建议如下:
页码
|
原文描述为
|
建议修改为
|
63
|
1.2020年1月1日以来(以合同签订时间为准),本项目拟派项目负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任项目负责人或设计负责人或施工负责人),且该业绩须同时满足:
(1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含GC类或GCD类压力管道。
|
1.2020年1月1日以来(以合同签订时间为准),本项目拟派项目负责人具有设计或供货或安装 (1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含GC类或GCD类压力管道。
|
63
|
2.2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任设计负责人),且该业绩须同时满足:
(1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含 GC 类或 GCD 类压力管道;
|
2.2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计 (1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含 GC 类或 GCD 类压力管道;
|
64
|
3.2020年1月1日以来(以合同签订时间为准),本项目拟派施工负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任施工负责人),且该业绩须同时满足:
(1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含 GC 类或 GCD 类压力管道。
|
3.2020年1月1日以来(以合同签订时间为准),本项目拟派施工负责人具有 (1)单个合同总金额不少于1.6亿元;
(2)业绩合同中须包含 GC 类或 GCD 类压力管道。
|
答:上述疑问均不予修改,按招标文件执行。
73.
提问:3#楼内空压站房面积较小,压缩空气供应系统的3台储气罐,以及呼吸空气供应系统的1台储气罐,是否可放置空压机房北侧的室外空地上?
答:可放在3号楼室外(南侧)。
74.
提问:水泵参数要求描述的接点处压力大于等于0.8MPa.G,是否是指管道末端处的压力要求?
答:是的。
75.
提问:(1)请提供甲供设备的品牌、型号、设备尺寸、接口尺寸位置及数量、重量等参数?(2)另请确认甲供设备(冰机、水塔、水泵)配套的电柜是否也是甲供?
答:(1)投标人中标后由甲方向其提供;(2)否。
76.
提问:各楼层管道设置压力变送器,请提供具体需求及参数?
答:请根据技术规范书要求自行设计。
77.
提问:技术规范书P16页:真空诊断回路,热负荷5MW;技术规范书P113页:真空回路板式换热器,总热量3000kW;两处总热量不一致,请确认哪个参数为准?
答:请仔细阅读技术规范书,由投标人自行设计,须满足技术规范书要求。
78.
提问:低杂波冷却回路:总热量16000KW,温差10℃下,总水量1365m³/h;单台水泵需求约683m³/h(2用1备);实际单台水泵流量为1770m³/h(2用1备);因此低杂波冷却回路系统中,板换热量与水泵流量不匹配;请确认,设备选型依据总热量为准,还是依据水泵流量为准?(其他回路也有此情况)
答:请仔细阅读技术规范书,由投标人自行设计,须满足技术规范书要求。
79.
提问:技术规范书-第4页:工艺冷冻水回路显示有3台水泵,2用1备;第114页:工艺冷冻水回路闭式循环水泵,2台,1用1备;两处水泵数量不一致,请确认水泵实际台数?
答:3台,2用1备。详见变更部分内容。
80.
提问:技术规范书中7.2.7.11动力电缆和控制电缆采用铜芯、铠装电缆,请问是否室外埋地电缆采用铠装,室内电缆采用非铠装?
答:10kV电缆采用铠装电缆,0.4kV动力电缆在桥架中或钢管中敷设时无需采用铠装电缆,控制电缆在桥架中或钢管中敷设时需要采用铠装电缆。
81.
提问:现场是否提供临建加工厂及临时办公建设场地,请提供布置位置?
答:现场无预留,请自行考虑。
82.
提问:请提供施工现场临时水、电的接驳位置及预留容量。
答:中标后确定接驳位置及预留容量。
83.
提问:该项目质保期为5年,集成调试费(预计时间2年),请问:集成调试费是否包含实验设备2年实验调试期间厂务设备及实验设备运行费用,如果包含上述实验运行费用,请明确每次实验设备运行调试的数量、设备功率、每次调试的时长以及2年间试验运行次数。
答:所有环路能力约运行50%,每年运行时间约8个月,每天24小时调试;剩余4个月根据调试结果进行调整,最终满足负载系统调试的其他运行任务。
84.
提问:技术规范书“7.2.2.20氮气供应系统技术要求 (1)氮气供应由低温系统负责,并在送到指定地点4号楼与3号楼地下管廊处。最大供应量约800 Nm/h。(2)本系统负责将氨气接驳后,送至3号楼和5号楼(3-5号楼地下管廊)。乙方负责建设管网及配置必要的过滤器、阀门仪表等管网系统,将氮气送至用户端。”请确认氮气供应不在本次招标范围内,仅负责3号楼、5号楼的接驳及管路分配?
答:氮气供应不在本次招标范围内,仅负责3号楼、5号楼的接驳及管路分配。
85.
提问:投标技术文件在投标制作软件上没有目录页上传项,请问是否需要编制技术文件目录?若需编制,请明确目录页放置位置。
答:目录非初审要求,建议投标人设置目录及采用系统中的“书签”功能制作投标文件。目录页放置位置由投标人自行考虑。
86.
提问:采购技术规范书中,冷却塔为甲方采购,请提供冷却塔的选型样本及详细技术参数,是组合塔还是独立塔?
答:冷却塔为逆流钢结构混凝土冷却塔(方形塔),请投标人自行设计,须满足技术规范书要求。
87.
提问:采购技术规范书中,冷却塔为甲方采购,请明确冷却塔水池的形式及施工范围,冷却塔检修平台是否在本包范围内。
答:冷却塔水池的形式为混凝土水池,冷却塔水池施工及检修平台均在招标范围内。
88.
提问:采购技术规范书中,循环水冷却水工作泵流量合计17000m³/h,7.2.1表设备水冷系统装置能力18000m³/h,P118页表中甲方采购冷却塔单台5000m³/h,共3台,合计流量15000m³/h;请确认循环冷却水处理规模按哪个数值确定?
答:甲方采购的冷却塔为6000m³/h,3台;循环量按18000m³/h,无需考虑水泵能力,水泵为变频水泵,可以根据最终用量调整投入台数,最大能力为18000m³/h。
89.
提问:室外电缆敷设有无要求,是埋地敷设,还是与其他管道管廊共架敷设,或者是地下管沟敷设?
答:室外电缆已预留埋地套管,其余新增电缆按技术规范书中标准执行。
90.
提问:电机是否考虑现场故障和安全停机,在现场设置急停按钮?
答:考虑现场故障和安全停机,不设置急停按钮。
91.
提问:冷冻机供回水温度未知,烦请提供。
答:供水温度6℃,回水温度13℃。
92.
提问:大小冷冻机是否会同时运行?
答:会。
93.
提问:技术规范书中板式换热器要求温差≤2℃,请提供板式换热器实际一次侧、二次侧温度。
答:冷侧入口设计按30℃,热侧出口温度按32℃,换热器选择对数温差≤2℃。
94.
提问:请问蒸汽凝结水是否需要设置水箱回收?
答:需要,凝结水回收进补水系统。
95.
本项目包含设计、设备及材料购置费、设备及材料安装费,税金是按照6%、13%、9%分别计取还是统一按照9%计取?
答:本项目采用统一税率,设计、设备及材料购置费、设备及材料安装费等不分开计税,税率不作要求,须符合国家税法规定。
96.
本项目设备较多,需要提交大量的设备供应商资料,需要较长的时间,8月6日交标时间紧张,请问交标时间是否可以延期?
答:详见延期部分内容。
97.
招标文件第63页,人员业绩第2部分“2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任设计负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。满足上述要求的业绩,得1分。”请问我司提供2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任设计专业负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。是否满足要求?说明:因工程领域设计负责人多为注册建筑师或注册结构师担任,注册公用设备工程师一般为专业设计负责人。
答:不满足,按招标文件执行。
98.
招标文件第63页,人员配备第2部分“2.投标人拟派设计负责人具备注册公用设备工程师资格,得1分。”招标文件第63页,人员业绩第2部分“2020年1月1日以来(以合同签订时间为准),本项目拟派设计负责人具有设计、供货及安装(或设计及施工)业绩(在该业绩中担任设计负责人),且该业绩须同时满足:(1)单个合同总金额不少于1.6亿元;(2)业绩合同中须包含GC类或GCD类压力管道。满足上述要求的业绩,得1分。”
因工程领域设计负责人多为注册建筑师或注册结构师担任,注册公用设备工程师一般为专业设计负责人。设计负责人的证书设定与业绩定义不匹配,建议设计负责人修改为具备注册建筑师证书。
答:不予修改,按招标文件执行。
99.
有关本项目投标文件上传的问题:1、根据招标文件的技术部分评审因素(详见招标文件P59-P61)包括项目管理规划、进度计划及措施、质量管理、HSE管理、设计管理、设计方案、设计清单、施工策划、系统调试及集成调试能力、售后服务措施、备品备件,合计11项内容,49分。2、电子标上传平台要求上传的内容包括技术文件封面、设计方案、其他内容、技术条款偏差表、投标货物技术性能指标的详细描述、技术服务和质保期服务、技术支持资料、供货安装及调试方案、技术文件详细评审资料其他9个板块。
请问:招标文件评审因素的评分章节与电子标上传章节划分偏差很大,两者各章节间应如何对应上传。
答:投标文件格式仅供参考。投标人须按技术文件评分标准要求,将其投标文件上传至技术文件节点,具体上传节点不作强制性要求。建议采用“书签”功能,以便于评标委员会评审。
100.
项目负责人、施工负责人是否可以为同一人?人员业绩与投标人业绩是否可以为同一业绩?
答:项目负责人与施工负责人不可为同一人;人员业绩与投标人业绩不重复计分,仅按最高得分计取一次。
101.
本项目是否需要办理施工许可证?
答:无需办理,中标人须服从现场总包及招标人的管理。
102.
项目:1.12.3 投标文件中应针对实质性要求和条件中列明的技术要求提供技术支持资料。技术支持资料以制造商公开发布的印刷资料,或检测机构出具的检测报告或投标人须知前附表允许的其他形式为准,不符合前述要求的,视为无技术支持资料,其投标将被否决。“技术支持资料”是否指关键设备的厂家样本,请明确。
答:本项目《技术规范书》中内容不作为项目评标阶段初步评审要求,仅作为中标后履约依据。投标人所投产品的技术参数必须符合招标文件第五章供货要求及招标文件附件《技术规范书》的要求,招标人保留标后核查的权利。
103.
给排水:附件3 设备一览表,除盐水供应系统除盐水泵接点处压力大于等于0.6MPa.G(1)接点处是指设备用水点吗?(2)用水点与除盐水泵之间的距离和高差是多少?或者能否明确提供除盐水泵的扬程?
答:(1)接点处是指设备用水点。(2)供水点和用水点最高高差约5m,距离约200m。除盐水泵的扬程请投标人自行设计,须满足技术规范书要求。
104.
给排水:附件3 设备一览表,各回路中的在线除盐系统选型问题各回路中的在线除盐系统选用何种类型,可否采用EDI装置,请业主明确。
答:请投标人自行设计,须满足技术规范书要求。
105.
给排水:附件3 设备一览表,有些甲方采购的变频设备已备注自带变频器,有的仅备注甲方采购,如散热系统中循环水泵、冷却塔。请明确散热系统中循环水泵、冷却塔的变频器是否在EPC范围内。
答:上述内容属于本项目招标范围。
106.
结构:由于本次EPC范围内有冷却塔的相关土建设计和施工,请问:厂内已建或在建装置是否采用桩基础,如果是,请提供参考桩型和桩长,或者提供详勘。若为浅基础,地基承载力特征值大致取值是多少?

答:开挖与回填在招标范围内,请根据地勘平面图自行计算。具体详见下图:
107.
工艺:公共设施系统装置能力指标如下(P16):压缩空气供应系统供应能力为2000Nm³/h。而公辅设施设备一览表(P115):空气压缩机I单台排气能力 1000Nm³/h。空气干燥器单台处理能力2000Nm³/h。要求的产品气的能力是2000Nm³/h,1000的压缩机能力是否选小了,根据设计经验,需要约1200的压缩机才能匹配,干燥机同理。
答:请投标人自行设计,须满足技术规范书要求。
108.
电信:7.2.7.16电视监视系统:系统监控范围为大门、非生产区域建筑物内/外、3#与7#区域的公共设施系统等关键区域,及操作环境恶劣的场所,特别是人员不宜长期停留的危险场所以及重要进出通道等需要注意安全或加强管理的场所,对关键操作部位或设备进行实时监控并录像。请业主提供需要做电视监视系统的区域的图纸或者业主能否提供监控设备(摄像头)数量、位置。根据目前掌握的资料,无法确定电视监控系统的设备和电缆材料数量。
答:3、7号楼内所有设备及通道区域,实验区域及3—5号楼管廊、3—4号楼管廊需要监控,请投标人自行根据面积布置,须满足技术规范书要求。
109.
电信:7.2.7.16电视监视系统:集合点至中心控制室的视频传输信号采用与办公网络共用多芯单模铠装光纤。与办公网络共用多芯单模铠装光纤是否在EPC范围内,如在范围内,采用几根几芯单模铠装光缆?如何敷设?请明确。
答:请投标人自行设计,须满足技术规范书要求。
110.
电信:7.2.7.16电视监视系统:电视监控系统的主控设备供电采用交流220V、50Hz,UPS备用时间不少于3小时。在3#控制室内放置 LED 显示大屏,显示屏的尺寸为6m*3m,屏幕的技术方案为点间距1.2mm,此大屏为市电供电考虑。
答:请投标人自行设计,须满足技术规范书要求。
111.
电气:由于本次范围内主要为供配电系统,请问:变电所是否设置于3#楼2层,此部分是否需要考虑土建费用,请明确。如在3#楼内,请提供此部分土建图纸,用于核算面积是否满足现有电气设备布置。如不在,请提供新建变配电所的总图位置。
答:需要考虑土建费用,中标后根据需求设计设备平台,自行搭建,位于3#楼内,按技术规范书要求执行。
112.
电气:技术规范书中7.2.7.1总体要求(1)乙方负责界区内的所有工艺设备的动力配电设计,不含建筑物的照明、防雷接地及建筑的暖通配电。3#楼工艺设备用电涉及的电气用房的供暖通风系统容量由乙方重新核算并设计采购施工。需要提供现有建筑物照明、暖通配电开关柜数量,变压器容量及数量,需要澄清建筑物照明、暖通配电采用独立系统或是包含在动力系统内,用于工艺设备变压器选型。
答:工艺负荷单独设计,与建筑配电无关。
113.
仪表:控制系统是否采用分布式I/O、操作站的数量是否有要求、控制室是否需要大屏、请明确PID中的仪表在3#、5#、7#楼中的分布。
答:请仔细阅读技术规范书,根据要求自行设计。
114.
暖通:标书流程图附件2-13显示汽水换热器采用板式换热器。常规设计中板式换热器多用于水—水换热,是否可以更改为管式换热器?
答:请投标人自行设计,须满足技术规范书要求。
115.
暖通:6.3接口及其他中,显示电气接口为进线柜端子处。交界面是否为冷机、水泵等设备处,还是需要暖通设备单独设置动力柜,负担系统范围内的设备用电,请明确。
答:交界面为3号楼工艺电缆进线端子,除进线电缆之外所有设备均由中标人负责。
116.
暖通:(1)7.2.7.14智能运维系统是否需要现场设置控制柜将系统内设备信号集中上传集中控制?(2)监控与运维平台是否在本次招标范围内?请明确。
答:(1)通过DCS上传至控制系统中;(2)在招标范围内。
117.
关于合同价款支付方式与商业汇票,按招标文件合同模板 “12.2 合同价款的支付,业主将根据本条的规定向承包商进行商业汇票(6个月)支付”。投标人澄清如下:(1)请澄清合同价款支付是否全部使用商业汇票支付。按《保障农民工工资支付条例》规定,农民工工资不允许使用商业汇票支付,该条款违反国家法律、法规。
(2)请澄清商业汇票是否为银行承兑汇票(6个月)。
答:(1)投标人中标后须按照《保障农民工工资支付条例》规定支付农民工工资;(2)本合同价款支付调整为采用“银行承兑汇票”支付形式。
118.
关于保修期约定年限,按招标文件合同模板“附件1:工程质量保修书,要求质量保修期”装修工程为5年;电气管线、给排水管道、设备安装工程为5年;供热与供冷系统为5个采暖期、供冷期;其他项目保修期约定如下:60个月。”请澄清上述要求是否是必须的?按承包人经验,通常为3年。
答:是必须的。不予修改,按招标文件执行。
119.
技术:招标文件204页提供了技术文件目录与59页商务、技术及报价文件详细评审标准对技术标文件大纲要求不一致,请明确。
答:投标文件格式仅供参考。投标人须按技术文件、商务文件及报价文件要求,将其技术文件、商务文件及报价文件分别上传至技术文件、商务文件及报价文件格式中(具体节点不作强制性要求),商务及技术文件中不得出现有关投标报价的内容。建议上传节点便于评标委员会评审。
120.
付款方式:招标文件139页,合同价款的支付-业主将根据本条的规定向承包商进行商业汇票(6 个月)支付;与支付有关的任何银行费用均由承包商承担;问:支付方式能否修改为银行转账或银票支付
答:本合同价款支付调整为采用“银行承兑汇票”支付形式。
121.
招标文件“商务、技术及报价文件详细评审标准”2.2.2(2)—商务文件评分标准—投标人业绩中,描述“2020年1月1日以来(以合同签订时间为准),投标人(如为联合体投标,联合体任一方)具有设计、供货及安装业绩,且该业绩须同时满足:1.单个合同总金额不少于1.6亿元;2.业绩合同中须包含循环水系统;3.业绩合同中须包含GC类或GCD类压力管道;满足上述要求的业绩,每个业绩得3分,满分9分。注:(1)投标文件中提供业绩证明材料,具体要求同投标人须知前附表中附录3资格审查业绩要求;(2)经评标委员会评审予以认可的资格审查业绩不得分。业绩合同或竣工验收报告或业绩合同的设计文件中须含有列明压力管道级别(如GC类或GCD类)及循环水系统的内容。”
疑问:压力管道级别(如GC类或GCD类)的内容证明能否在合同的工作范围内以服务系统的方式表现(比如合同的承包范围描述有压缩空气供应系统或大宗气体供应系统或特殊气体供应系统等描述)或者报价清单或者设计图纸及图纸中设计说明提及的方式作为证明材料?
答:压力管道级别(如GC类或GCD类)的内容证明须通过业绩合同(或竣工验收报告或业绩合同的设计文件或甲方证明材料(须加盖合同甲方单位公章))体现,如投标人提供甲方证明材料(须加盖合同甲方单位公章),证明材料中须体现“甲方对内容真实性负责”。
122.
招标文件“商务、技术及报价文件详细评审标准”2.2.2(2)—商务文件评分标准—人员业绩中,黑体字“1、2、3 注:投标文件中提供上述人员业绩证明材料,具体要求同投标人须知前附表中附录3投标人业绩要求,且须体现人员姓名。”疑问是:体现人员姓名的文件可以是中标通知书上显示人员姓名吗?
答:不可,按招标文件执行。
123.
技术:招标文件未明确本次招标施工红线范围,临时设施可占用场地是否由乙方自行协调?
答:中标人须服从现场总包及招标人的管理。
124.
技术:技术规范书82页工艺循环水系统施工计划表及公共设施系统进度计划表中部分作业工作开始时间早于本项目开标时间,请明确相关节点时间要求
答:招标公告“2.8交货及安装周期:交付期限:2027年3月30日前完成设计、采购、施工、调试等本项目全部工作”中要求不予调整。技术规范书中其余时间投标人中标后可以微调,具体调整内容须经招标人确认。
125.
技术:请明确在投标文件制作软件中,投标文件(技术文件)中子目录其他内容、技术支持资料、技术文件详细评审资料其他内容需上传文件的内容
答:投标文件格式仅供参考。投标人须按技术文件评分标准要求,将其投标文件上传至技术文件节点,具体上传节点不作强制性要求。建议采用“书签”功能,以便于评标委员会评审。
126.
水工艺:BEST设备水冷系统采购与集成采购技术规范书V3 附件2-10:工艺冷冻水循环水泵的供水量1000m³/h,这些冷冻水供给3#的低温回路和真空回路,同时供给5#用户。(1)低温回路板式换热器,热测进水设计温度36℃,出水设计温度32℃,热测的水量3500m³/h;冷侧进水设计温度6℃,冷侧出水设计温度13℃。通过计算,冷侧水量需要2000m³/h;(2)同理计算出真空回路冷侧水量需要172m³/h。(3)5#用户用水量未知。澄清问题:从上面结果看,工艺冷冻水循环水泵的供水量不满足要求,需要增加工艺冷冻水的供水量;请提供水量增加至多少?
答:不需要增加,低温及真空冷冻水为夏季极端高温天气使用,无需考虑常态化运行,按技术规范书要求执行即可。
127.
水工艺:BEST设备水冷系统采购与集成采购技术规范书V3 附件2-18:除盐水泵供给5#用户又返回到在线除盐设备入口,请明确这部分除盐水是否有消耗或者污染,这部分水的用途是什么,经过5#用户后水质、水量和水温是否会发生变化,如果发生变化请明确返回的水质信息。
答:类似市政自来水管网,在用户不使用时,除盐水为系统内自循环,水质消耗为管道内损耗,回到除盐水系统内时需要重新处理后,再进行供水。
128.
BEST设备水冷系统采购与集成采购技术规范书V3:根据技术规范书中的技术要求和参数,我司对离心泵、板式换热器、压缩空气供应系统、呼吸空气供应系统、除盐水供应系统等进行了详细的选型设计,根据初版模型设计初步判断3#楼可能无法全部布置设备水冷系统和公共设施系统的所有装置;同时,招标文件未提供甲供3台冷却塔的图纸等设计文件,并且冷却塔配套的土建设计、水池的土建设计以及可能涉及到的桩基础工程等工作对项目的投资影响较大。特此澄清以下问题:(1)请提供3#号楼可编辑版的建筑图和结构图,便于我司进一步核算和确认。(2)请提供详勘报告和冷却塔的图纸等设计资料。(3)针对以上影响因素,特申请延长项目投标截止日期到2025年8月18日,请批准。
答:(1)图纸不予提供,投标人须满足招标文件、技术规范书及补疑文件要求。(2)上述资料不予提供,投标人须满足招标文件、技术规范书及补疑文件要求。(3)详见延期部分内容。
129.
3#-6#楼各厂房的空调冷热负荷是多少?
答:末端负荷不需要考虑;本项目只需要关注总冷热负荷即可。
130.
请确认本投标范围不包括暖通冷水机组的冷却水系统?
答:包含。
第二部分 招标文件变更及补充部分内容

1.原技术规范书中:工艺冷冻水回路闭式循环水泵数量如下:
现变更为:工艺冷冻水回路闭式循环水泵:3台,2用1备用。
2.第四章合同条款及格式中附件6:安全生产管理协议有变更,具体内容详见附件1。
3.商务文件评分标准“投标人业绩”备注调整如下:
(1)投标文件中提供业绩证明材料,具体要求同投标人须知前附表中附录3资格审查业绩要求。
(2)经评标委员会评审予以认可的资格审查业绩不得分。业绩合同(或竣工验收报告或业绩合同的设计文件或甲方证明材料(须加盖合同甲方单位公章))中须含有列明压力管道级别(如GC类或GCD类)及循环水系统的内容,如投标人提供甲方证明材料(须加盖合同甲方单位公章),证明材料中须体现“甲方对内容真实性负责”,招标人保留对上述信息真实性核查的权利。
(3)如投标人提供的业绩为分包业绩,分包业绩满足上述要求的,亦予以认可。投标人除提供投标人须知前附表附录3中要求的证明材料外,还需另行提供总包合同及分包合同。
(4)同一项目的业绩不重复计分,仅按最高得分计取一次。
(5)人员业绩与投标人业绩不重复计分,仅按最高得分计取一次。
4.商务文件评分标准“人员业绩”备注调整如下:
(1)投标文件中提供上述人员业绩证明材料,具体要求同投标人须知前附表中附录3投标人业绩要求,且须体现人员姓名。
(2)同一项目的业绩不重复计分,仅按最高得分计取一次。
(3)人员业绩与投标人业绩不重复计分,仅按最高得分计取一次。
(4)经评标委员会评审予以认可的资格审查业绩不得分。
5.投标文件格式中补充“人员业绩”格式,建议投标人按此格式提供人员业绩信息,如投标人未按此格式提供人员业绩信息,提供的人员业绩证明材料经评标委员会评审予以认可的,亦符合招标文件要求。此格式上传节点不作强制性要求,建议上传至商务文件详细评审资料中。
(一)人员业绩情况表(详细评审)
业绩序号
|
项目名称(合同名称)
|
备注
|
1
|
|
|
2
|
|
|
……
|
|
|
注:
1.投标人应将用于商务文件详细评审的人员业绩在上表中列明,按照列明的业绩序号先后顺序依次填写“人员业绩信息表(详细评审)”,并附相应业绩证明材料。
2.评标委员会应当按照上表列明的业绩序号先后顺序依次进行评审。
投标人: (盖单位章)
日期: 年 月 日
人员业绩信息表(详细评审)
项目名称
|
|
买方名称
|
|
买方联系人及电话
|
|
合同价格
|
|
项目概况及履约情况
|
|
备注
|
商务文件详细评审业绩
|
注:投标人应根据招标文件要求在本表后附相关证明材料。
6.投标人中标后,招标人将对其履约能力、资信等进行核查,如中标人存在不符合招标文件及技术规范书的情况,招标人有权取消其中标资格,并按弄虚作假行为上报公共资源交易监督管理部门处理。
7.商务文件、技术文件、报价文件封面及目录均不作为初步评审要求。
8.如各投标人所报税率一致,价格分按含税总价计算,如各投标人所报税率不一致,价格分按不含税总价计算。投标人报价文件中需注明税率。若投标人报价的“不含税总价”与“含税总价/(1+税率)”得出的数值不一致,则应以含税总价和税率为依据对不含税总价进行修正。修正后的不含税总价作为价格分计算依据,含税总价作为后续履约依据。投标总报价(含税)不高于最高投标限价。
9.第六章投标文件格式/投标文件(报价文件)有变更,具体内容详见附件2。
第三部分 延期部分内容
1.原招标文件获取截止时间、开标时间延期到“2025年8月15日11:00”。
2.开标地点变更为:合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)2楼2号开标室
3.因本项目开标时间延期情况,投标人在投标时提供的银行保函、担保机构担保、保证保险等形式的投标保证金中,若涉及的开标时间为延期前的开标时间或者延期后的开标时间均予以认可。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人:聚变新能(安徽)有限公司
地址:安徽省合肥市庐阳区谭岗路与三国城路交叉口东北360米合肥综合性国家科学中心能源研究院
联系人:刘老师
电话:13966391800
招标代理:安徽公共资源交易集团项目管理有限公司
地址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:李工
联系方式:0551-66223905、66223831
2025年7月30日
三、附件
答疑发布日期:2025年07月30日
