一、原公告主要信息

     原项目名称: 合肥报业传媒集团办公楼一至五层空调改造

     原项目编号: 2020BFFAZ01765

     原公告日期: 2020年09月03日

二、公告内容(更正事项、内容及日期等)



合肥报业传媒集团办公楼一至五层空调改造项目招标文件补疑3

2020BFFAZ01765



投标人疑问答复内容

1. 招标清单序号47565758四项,风管材质采用单面彩钢复合风管,单面彩钢风管的特点是具有传统玻纤风管的保温性,又具有镀锌铁皮风管的刚性,无需再做保温。但清单项目特征描述中风管保温采用自带隔气层贴面的离心玻璃棉板保温,厚度为30mm离心玻璃棉,且风管厚度的规格采用的是镀锌铁皮风管要求的规范厚度,请问风管是采用镀锌铁皮加离心玻璃棉板,还是采用单面彩钢复合风管不加保温,请招标单位明确,以便投标人给出准确报价。

答:原招标清单序号为47、项目编码为030702001001的项目特征修改为

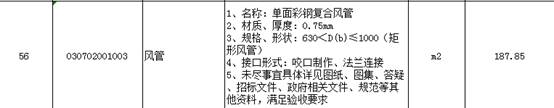

序号56、项目编码为030702001003的项目特征修改为

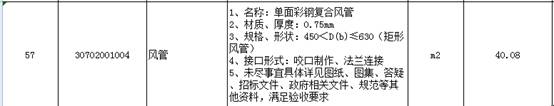

序号为57、项目编码为030702001004的项目特征修改为

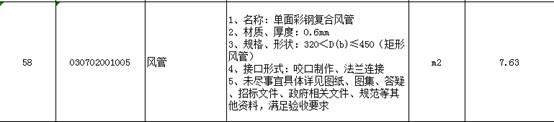

序号为58、项目编码为030702001005的项目特征修改为

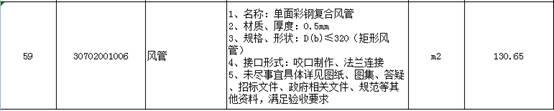

序号为59、项目编码为030702001006的项目特征修改为








请各投标人自行修改项目特征,报价时按单面彩钢复合风管不加保温报价。

2. 室内外机之间的信号线未计入清单,清单漏项,请问如何处理这项的报价?

答:室内外机清单项目特征中已含配管配线,投标人投标报价时应综合考虑此部分费用,中标后不予调整。

3. 请问此次报价是否需要采用工程量清单计价方式计价?

答:不需要,按全费用综合单价报价。

4. 本项目招标文件没有对投标单位的售后服务能力没有要求,售后服务的及时性直接影响后期空调使用的舒适度,建议增加投标人售后服务能力证明,评分第一条款认证证书建议改为:

1)投标人同时具有经中国国家认证认可监督管理委员会认可的认证机构颁发的质量管理体系认证证书、职业健康安全管理体系认证证书、环境管理体系认证证书的, 得满分 3分,每缺一项扣1 分,扣完为止。

2)投标人具有五星售后服务认证证书且证书在有效期内,认证范围:空调系统安装、维修、维护和保养等,得3分。(认证证书需可以在CNAS网站上查询并提供网站截图)

答:该评分项设置依据本项目实际需求,因此按招标文件执行。

5. 招标文件第三章评标办法中本地化服务方案中“投标人需提供本地化服务方案,评委根据投标人的方案进行综合打分,优秀得 4F7 分,良好得 3F4 分,一般得 0F3 分,未提供不得分。”

疑问:这条评标标准太笼统,没有可参考的依据,不能体现投标公司的本地化服务能力,特别是维修和售后人员体现不了,主观分较强。

  建议更改为:1、投标人售后服务人员具有制冷与空调作业职业能力且人数15人及以上的得7分,10人及以上的得4,其他不得分。(提供:1http://cx.mem.gov.cn/网站信息查询人员名单截图;2)投标人为其缴纳20196月至今任意6个月连续社保证明材料;未提供或提供不全不得分)2、投标人具有中国制冷空调设备维修安装A/1级证书得2分,没有的或者不满足的不得分。

答:该评分项设置依据本项目实际需求,因此按招标文件执行。

6. 招标文件第三章评标办法中施工方案“评委根据投标人施工组织方案从施工、安装、验收全过程保障方案等方面合理性、完整性及售后服务及时性、 响应速度、培训服务方案等进行综合评分。优秀得 11 F15 分,良好得 6F11 分,一般得 1F6 分, 未提供不得分。”

疑问:评标专家主观分占比较重。

建议更改为:评委根据投标人施工组织方案从施工、安装、验收全过 程保障方案等方面合理性、完整性及售后服务及时性、 响应速度、培训服务方案等进行综合评分。优秀得 9 F13 分,良好得 4F9 分,一般得 1F4 分, 未提供不得分。

答:该评分项设置依据本项目实际需求,因此按招标文件执行。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。



合肥报业传媒集团

安徽诚信项目管理有限公司

20200914



三、附件

      答疑发布日期:2020年09月14日

附件:合肥报业传媒集团办公楼一至五层空调改造项目招标文件补疑3.pdf
