您现在的位置: 首页 >> 答疑变更 >> 安徽公共资源交易集团项目管理有限公司 >> 工程

项目编号:

项目名称:

一、原公告主要信息

     原项目名称: 下塘铁路专用线货场改造提升项目施工总承包

     原项目编号: 2024BFFGZ02028

     原公告日期: 2024年09月15日

二、公告内容(更正事项、内容及日期等)



下塘铁路专用线货场改造提升项目施工总承包招标文件补疑1

项目编号:2024BFFGZ02028

第一部分 延期部分内容

1.原招标文件获取截止时间为“2024年101011:00”,现延期到“2024年1015 1100 ”;

2.原开标时间及投标截止时间为“2024年101011:00”,现延期到“2024年10151100”;

3.原投标人疑问截止时间为“2024年09月29日17:30”,现延期到“2024年100417:30”;

4.开标地点变更为:合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)2楼11号开标室。

5.投标人在投标时提供的电子保函、银行保函、保证保险、担保机构担保等形式的投标保证金中,若涉及的开标时间为延期前的开标时间或者延期后的开标时间均予以认可。

第二部分 招标文件调整内容

1.本项目最新版的图纸《9.30挂网图纸.zip》详见本补疑附件,请及时下载查看,以此为准。

2.本项目最新版的清单控制价《9.30清单控制价文件.zip》详见本补疑附件,请及时下载查看,以此为准。

3.根据调整后的最高投标限价,本招标项目评标办法中异常低价评审对应调整为“☑执行,异常低价规定指标:88%,异常低价:398370885.12元(具体金额,保留至小数点后两位,小数点后第三位四舍五入),具体见附件2”。

部分 投标人疑问答复内容

1.招标资料缺少《可调整价差人工和主要材料一览表》,以及工程量清单 18ZHZB 格式,能否提供。

答:详见本补疑发布的清单及最高投标限价。

2.招标资料中无招标工程量清单为18ZHZB格式及WORD版招标文件。问题:请提供。

答:详见本补疑发布的清单及最高投标限价本项目不提供WORD版招标文件

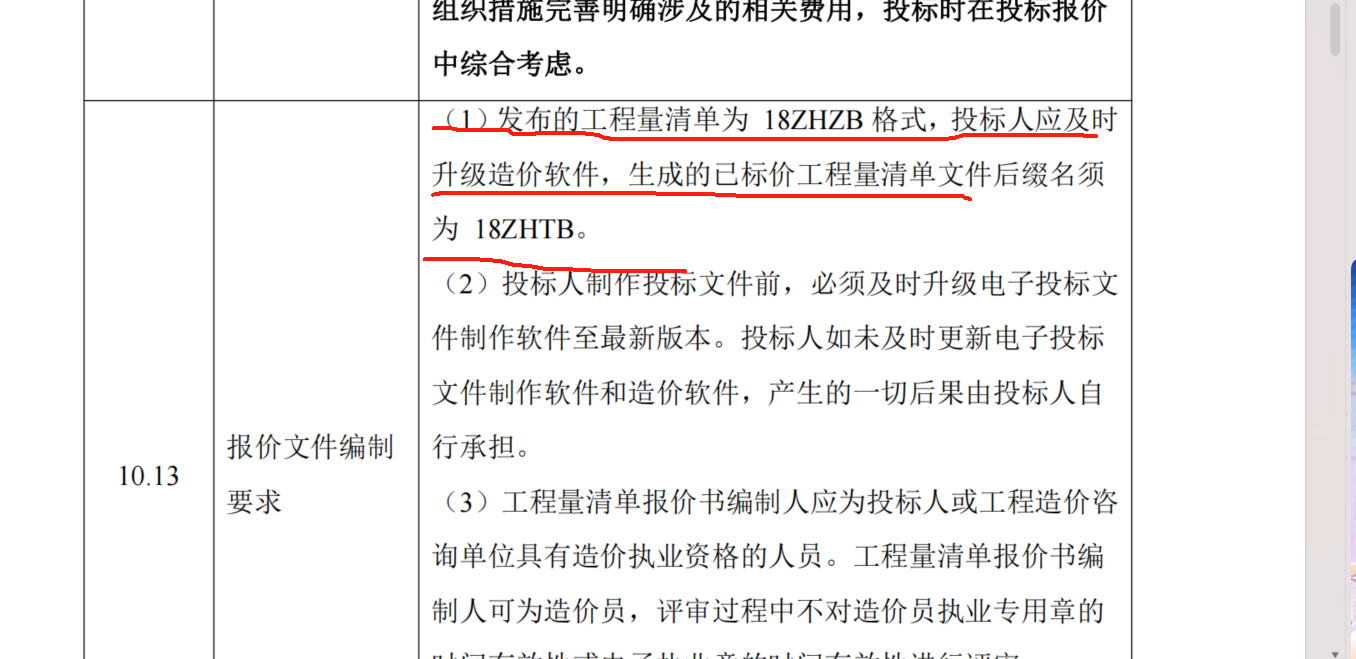

3.投标人须知前附表10.13报价文件编制要求(1)发布的工程量清单为18ZHZB格式,投标人应及时升级造价软件,生成的已标价工程量清单文件后缀名须为18ZHTB。经查阅所下载的招标文件资料中没有发现该格式的招标工程量清单,请问是否补充提供?

答:详见本补疑发布的清单及最高投标限价。

4.该项目是否有《可调整价差人工和主要材料一览表》

答:详见本补疑发布的清单及最高投标限价。

5.该项目是否有暂列金、暂估价,如有,该如何计入投标报价中?

答:详见本补疑发布的清单及最高投标限价补疑

6.已发布的招标资料中,未包含ZB清单文件,请提供。

答:详见本补疑发布的清单及最高投标限价。

7.已发布的招标资料中,未包含清单控制价编制说明,请提供。

答:详见本补疑发布的清单及最高投标限价。

8.招标资料中未提供ZB文件,请问是否提供?

答:详见本补疑发布的清单及最高投标限价。

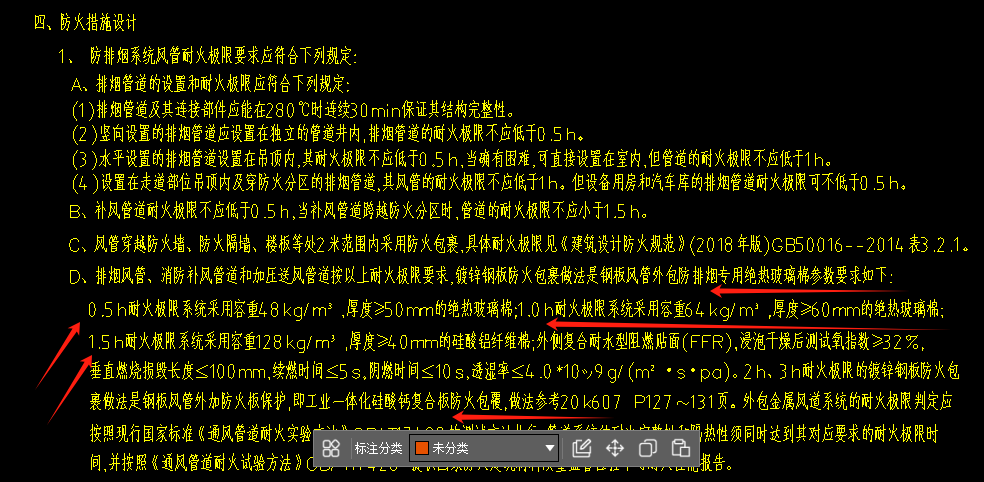

9.2#-6#仓库通风防排烟系统中的通风管道绝热(防火包裹)清单中未计入,请明确是否计入,若已计入请明确清单具体位置。



答:详见本补疑发布的清单及最高投标限价。

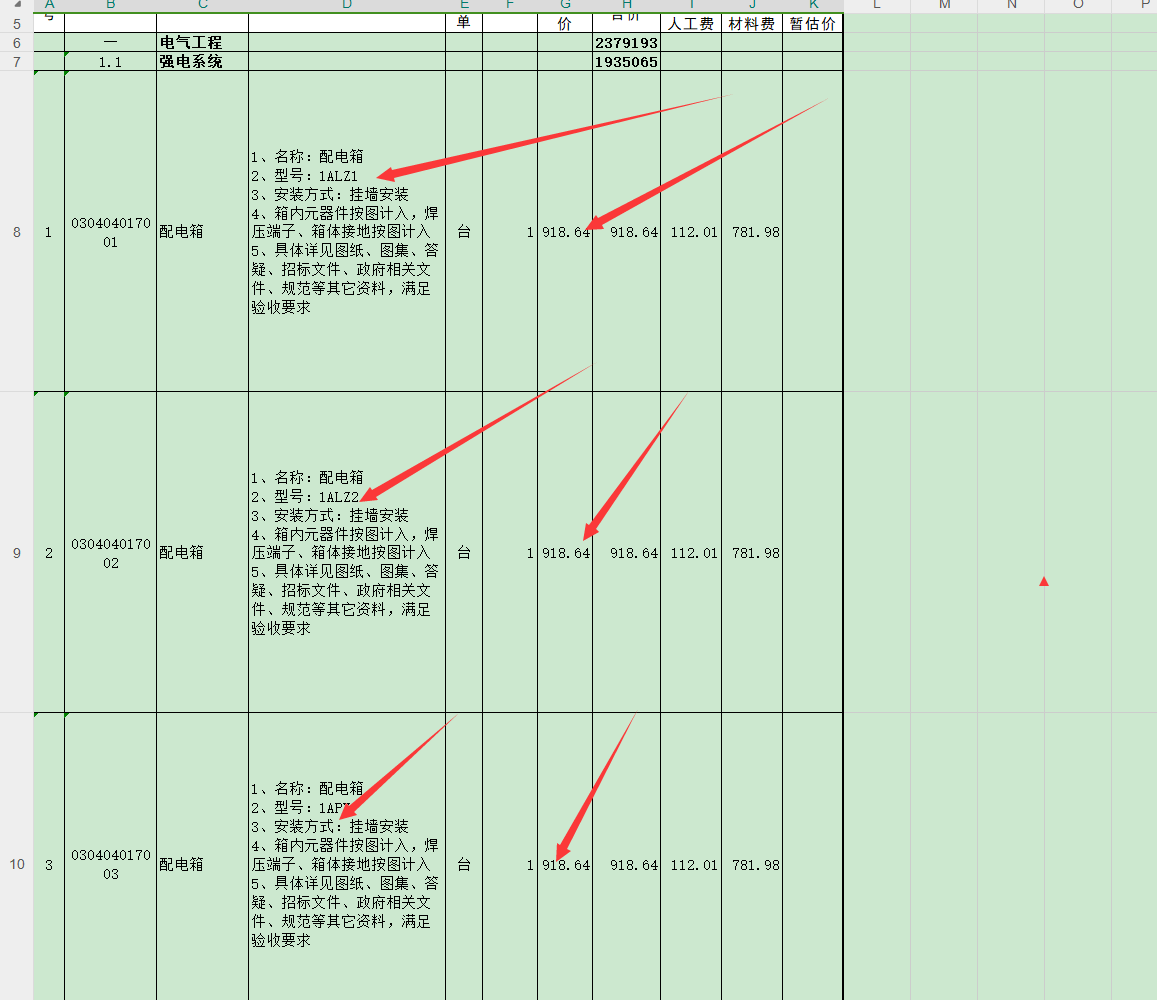

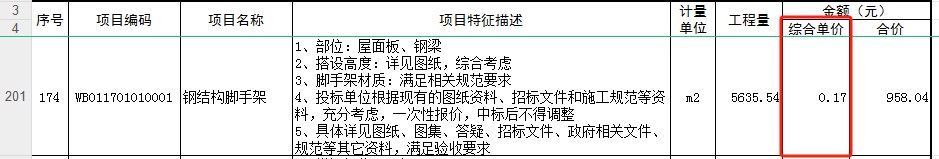

10.2#-7#仓库有部分配电箱的价格全部为918.64元/台,但规格型号不同,是否有误?



答:详见本补疑发布的清单及最高投标限价。

11.通风防排烟系统中的型钢支架除锈、刷油清单工程量偏差已超出3%,请复核修正。

答:详见本补疑发布的清单及最高投标限价。

12.清单中未计入抗震支架。(图纸说明由专业公司深化设计),是否在此次招标范围内,请明确,若已计入请明确清单具体位置

答:抗震支吊架费用,本项目清单不单独列项,各投标单位在投标报价时应充分考虑抗震支架的后期深化设计方案及完成制作、安装工作等一切相关费用,验收要满足规范要求。清单不单独列项,投标人在总价中综合考虑报价,中标后不予调整。

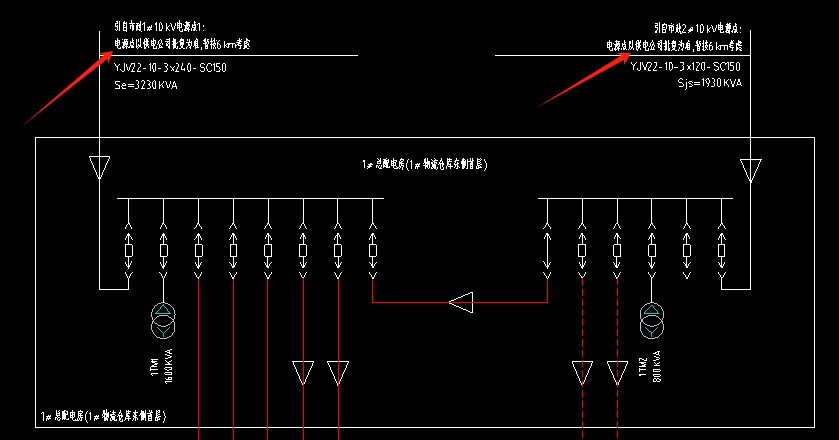

13.1#总配电房10KV两路进入电源点1、2系统图标注暂各按6km考虑(规格型号为YJV22-10-3*240/SC150、YJV22-10-3*120/SC150),清单未计入,请明确是否漏项,若已计入请明确清单具体位置。



答:1#总配变电所10KV高压进线电缆不计,详见本补疑发布的清单及最高投标限价。

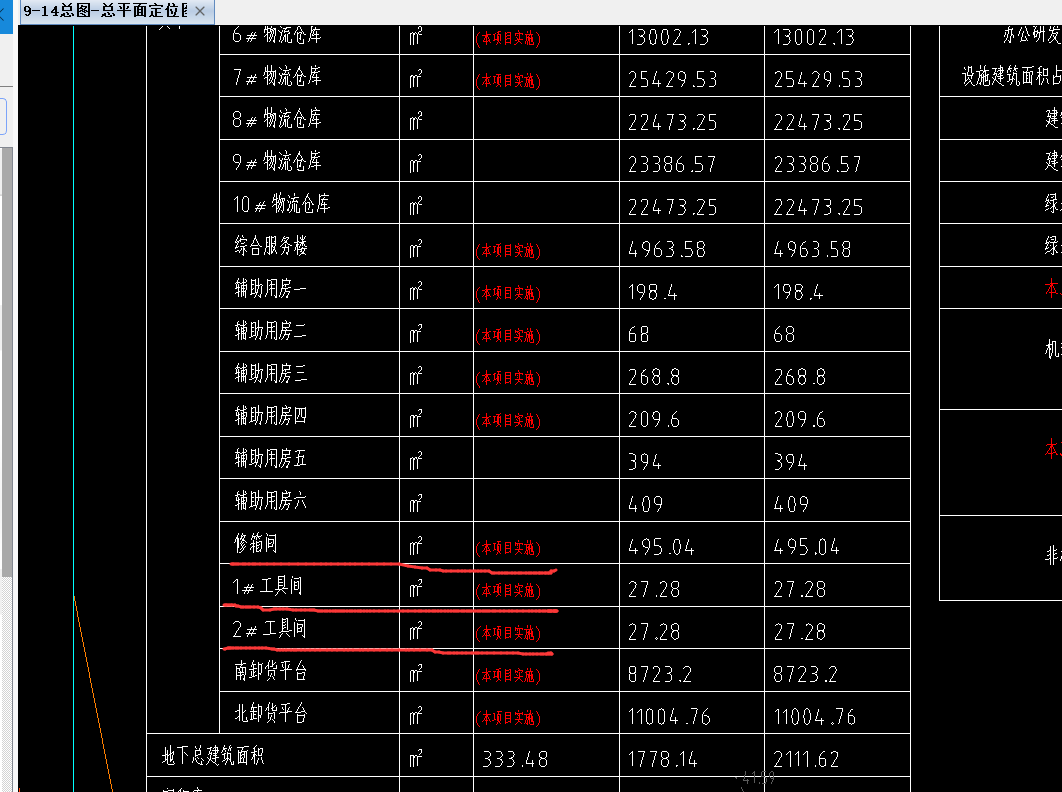

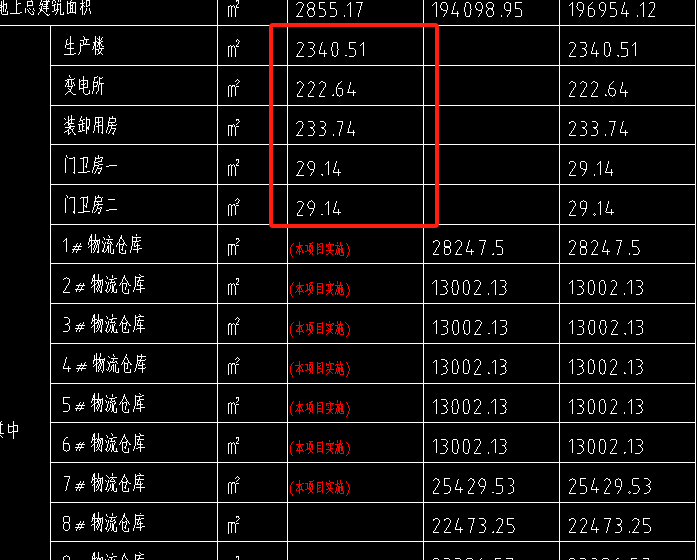

14.控制价中显示有门卫单体,但总平图中未见门卫(仅显示已建门卫房一、与门卫房二),另总平图中“修箱间”、“1#工具间”、“2#工具间”在此次范围内,但控制价清单中又无上述单体,请明确是否有误,若已计入请明确清单具体位置。



答:本次招标范围仅包含1#工具间。

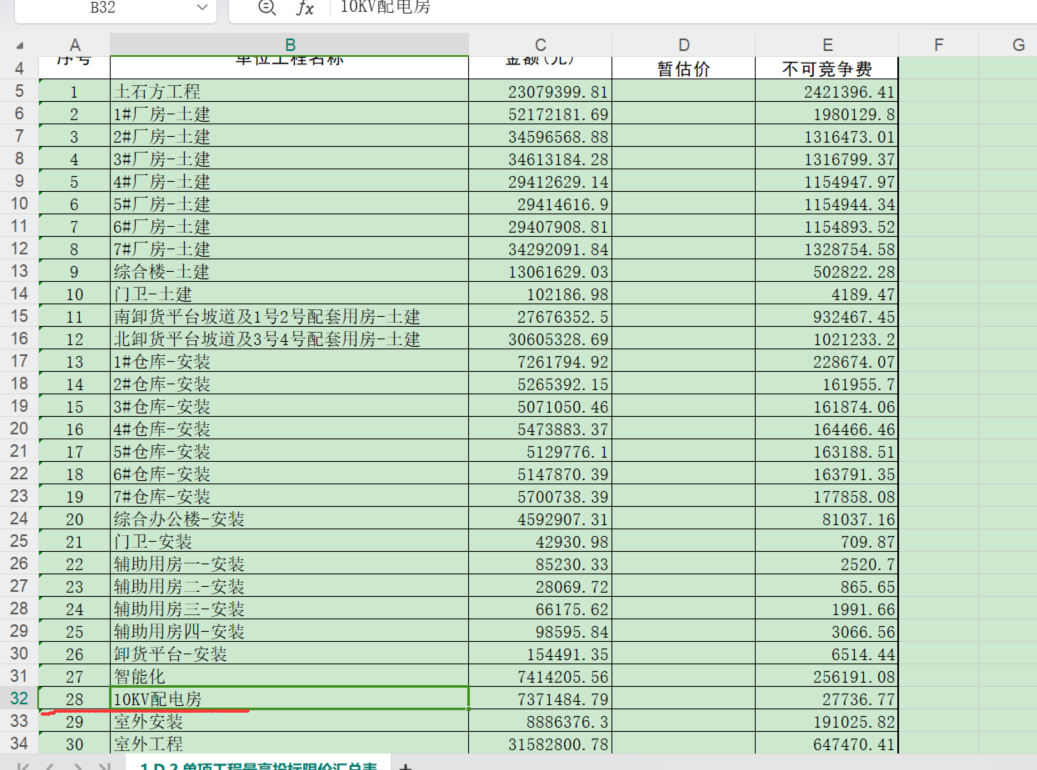

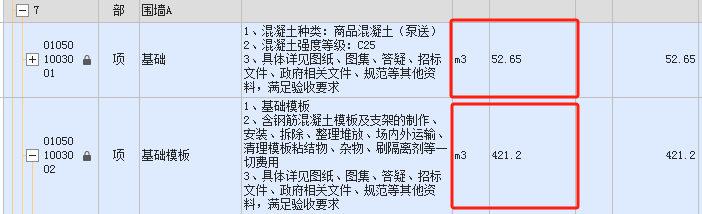

15.最高限价汇总表中,含“10KV配电房”安装清单,但无该单体土建清单,请明确是否有误,若已计入请明确清单具体位置



答:配电房分别计在1#厂房、南卸货平台坡道及1号2号配套用房、北卸货平台坡道及3号4号配套用房单位工程里。

16.招标文件中文件暂列金额与暂估价,请确认。

答:详见本补疑发布的清单及最高投标限价。

17.未见软件版ZB文件,请核实。



答:详见本补疑发布的清单及最高投标限价。

18.未见《可调整价差人工和主要材料一览表》,请明确相关信息。

答:详见本补疑发布的清单及最高投标限价。

19.厂房图纸及清单均未涉及保温工程,请核实是否有误,若已计入请明确清单具体位置。

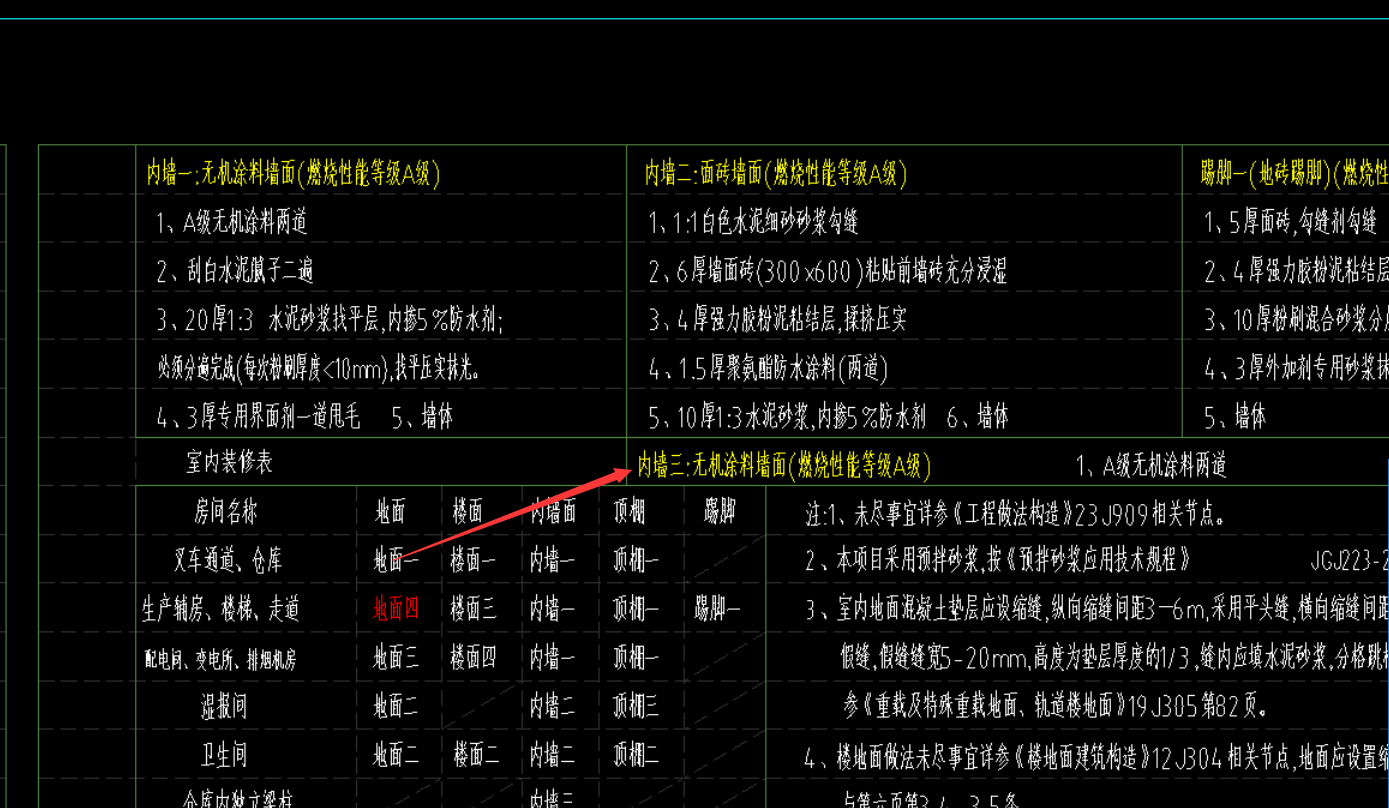

答:无误。

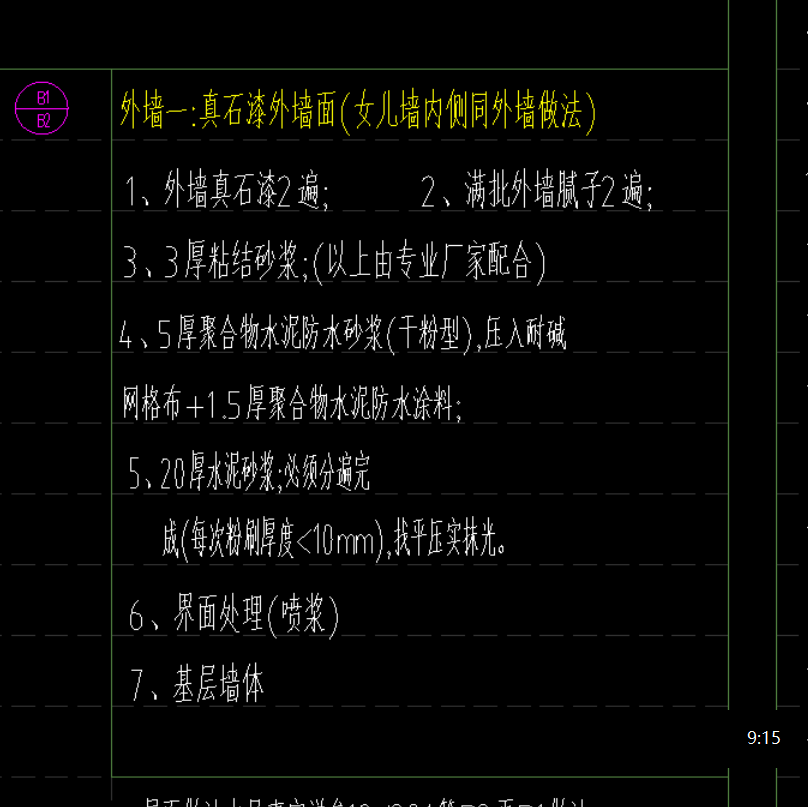

20.厂房内墙三图纸及清单均未考虑腻子施工,且厂房层高较高、跨度较大,后期质量(透底、呈现浪纹)风险较大,请明确是否有误?

答:无误。

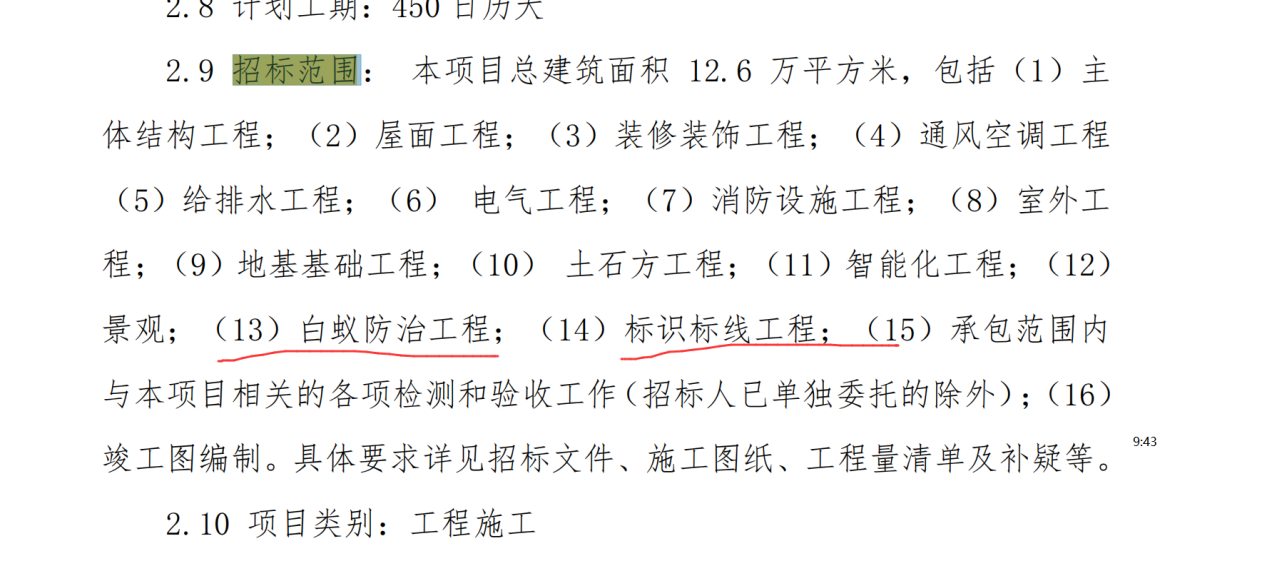

21.招标文件第6页中招标范围包含白蚁防治工程、标识标线工程,但清单未见计入,其中标识标线工程的具体施工数量、规格也未在图纸中找到,请核实,若已计入请明确清单具体位置。



答:标识标线计在室外工程。本项目无白蚁防治工程。

22.2#工具间的建筑、结构图纸是否与1#工具间的图纸一样,若不一样,请提供2#工具间的建筑、结构图纸。

答:2#工具间不在本次招标范围。

23.请提供修建箱的建筑、结构图纸。

答:修箱间不在本次招标范围。

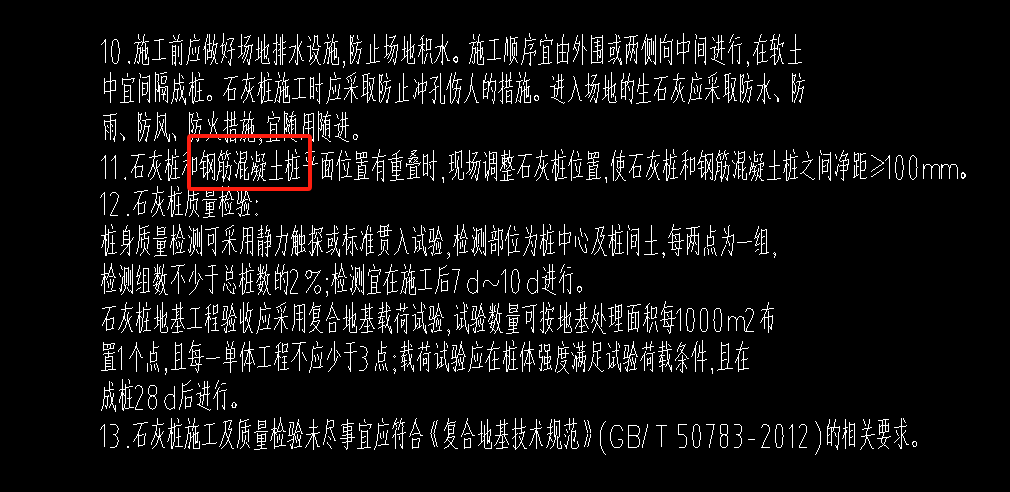

24.根据现有图纸,只有南区基础有石灰桩。北区基础是否也有石灰桩,若有,请提供图纸。

答:详见本补疑发布的最新版图纸。

25.是否有基坑图纸,有请提供。

答:详见本补疑发布的最新版图纸。

26.投标文件施工内容有门卫房,总图说明里门卫房不是本项目实施,门卫房是否为本项目实施内容。



答:详见本补疑发布的最新版图纸。

27.科技产品需市级以上相关行业主管部门公开发布,是否必须为合肥市公开发布,是否有科技产品清单。

答:否,无科技产品清单,按照招标文件执行。

28.采用新技术新工艺是否必须为合肥市认证的新技术新工艺,是否有清单。

答:否,无清单,按照招标文件执行。

29.结构图中提到钢筋混凝土桩,其余图纸没看到,是否为图纸写错了。



答:详见本补疑发布的最新版图纸。

30.2#工具间、修箱间在红线外,施工时是否有影响。



答:本次招标范围仅包含1#工具间。

31.机电工程需要从两座变电所接入,变电所具体位置可否提供。

答:1#总配变电所10KV高压进线电缆不计,具体范围详见本补疑发布的清单及最高投标限价。

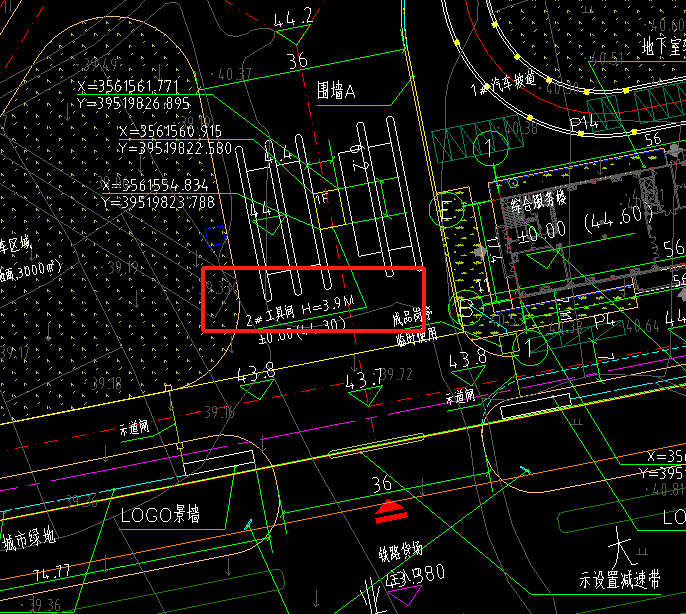

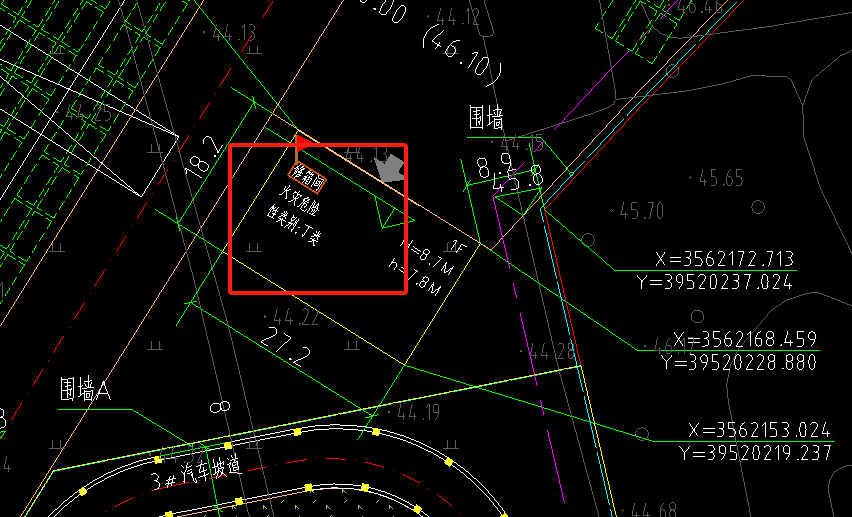

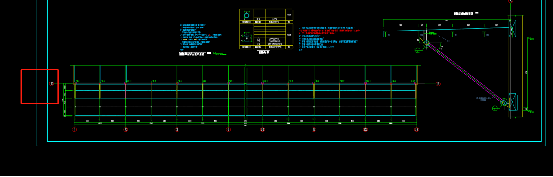

32.1#仓库钢雨棚轴线位置是否存在问题。





答:详见本补疑发布的最新版图纸。

33.请问各脚手架的工程量计算规则是什么?

答:按照《安徽省建设工程工程量清单计算规则(2018)》计算。

34.请问土、石方工程量计算规则是什么?

答:按照《安徽省建设工程工程量清单计算规则(2018)》计算。

35.招标工程量清单与招标工程量清单控制价中,各单位工程暂列金额均为空白。请招标人确认是否为0元。

答:详见本补疑发布的清单及最高投标限价。

36.异常低价规定指标是否只对单位工程投标报价进行评审。分部分项工程量清单及单价措施费清单不做异常低价规定指标评审?

答:招标文件P84页“附件 2:异常低价评审”已做具体说明。

37.1#至7#厂房“钢结构脚手架”清单控制价偏低,请招标人复核并调整控制价。



答:经复核无误。

38.请招标人明确人工、材料基准单价为哪一期《合肥建设工程市场价格信息》。

答:2024年9月。

39.室外工程-围墙A的基础模板单位为“m3”,请招标人复核并调整控制价。



答:详见本补疑发布的清单及最高投标限价。

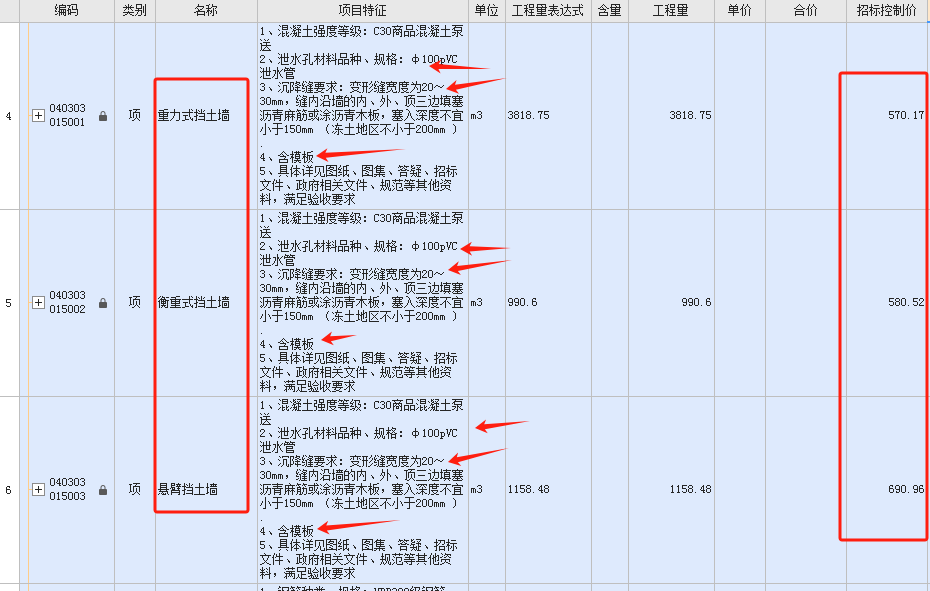

40.室外工程中的挡土墙包含混凝土、泄水孔、沉降缝、模板,招标控制价偏低40%左右,请招标人复核并调整控制价。



答:经复核无误。

41.本项目详细评审标准中要求至多提供3个企业实力认定成果,请问:(1)2022年中国建筑业协会颁发的AAA级企业信用等级证书或2021年中国施工企业管理协会颁发的2021年度第一批工程建设企业信用评价AAA或2022年中国施工企业管理协会颁发的工程建设诚信典型企业或2023年中国施工企业管理协会第六批工程建设企业信用星级认定结果是否认可?由省级及以上行业协会(学会)颁发建筑业先进企业是否认可?

2)北京市有关于北京市建筑施工总承包企业的综合评价信息排名,该排名为每天滚动评价。因投标文件需要提前上传,注册地在北京市的企业,自发布公告之日起至投标截止时间之间任意一天的排名在前50名以内,是否就可以认定为满足招标文件要求的综合实力认定成果标准?

答:(1)省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。(2)省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。

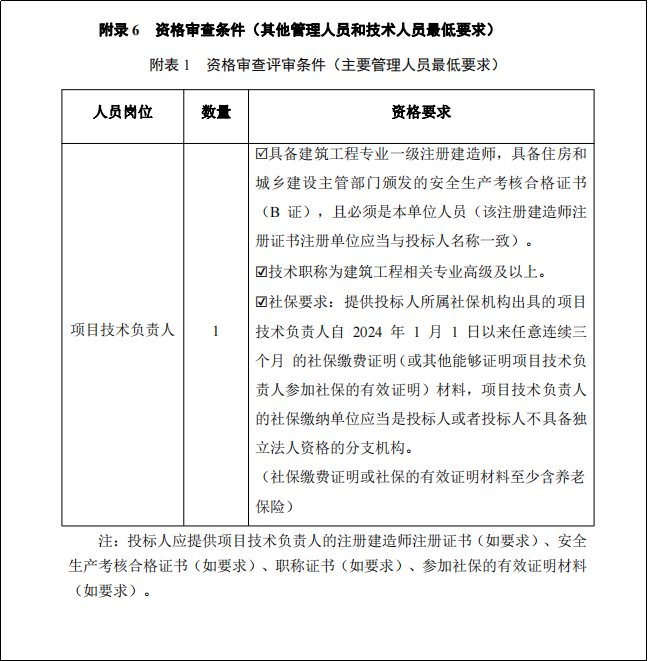

42.招标文件P42页“附表⒉其他主要管理人员和技术人员最低要求”提到“根据安徽省住房和城乡建设厅《关于调整招标投标活动中有关住房城乡建设领域现场专业人员证书要求的通知》 (建市函〔20191112 号)要求,不再将住房城乡建设领域现场专业技术人员(包括施工员、质量员、安全员、资料员、材料员、劳务员、机械员、标准员)及取样员持证情况列入招标投标文件。”及“本附表 2 为招标人按照住房和城乡建设部及安徽省相关标准规定要求投标人中标后需要配备其他主要管理人员和技术人员数量的最低要求”。

请问:本次投标的投标文件中“项目管理机构 ”是否只需要配备和填写项目经理和技术负责人的相关信息和证件,附表2中所列的其他主要管理人员及技术人员则在中标后再按招标文件要求配备?

答:按招标文件要求投标人自行编制“项目管理机构 ”;招标文件P42页要求的“附表⒉其他主要管理人员和技术人员最低要求”在附注中已明确“本附表2为招标人按照住房和城乡建设部及安徽省相关标准规定要求投标人中标后需要配备其他主要管理人员和技术人员数量的最低要求”,具体按招标文件执行。

43.招标文件P76“企业实力”中提到,评标委员会根据投标人自 2021 年 1 月 1 日以来,获得省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果进行综合评价。

请问:省级住房城乡建设主管部门认定的年度建筑施工质量管理、安全生产标准化企业考评“优良”企业,是否认可?

答:省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。

44.招标文件P76“企业实力”中提到,评标委员会根据投标人自 2021 年 1 月 1 日以来,获得省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果进行综合评价。

请问:由中国施工企业管理协会颁发的工程建设企业信用等级评价AAA级企业是否认可?请明确。

答:省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。

45.招标文件P76“企业实力”中提到,评标委员会根据投标人自 2021 年 1 月 1 日以来,获得省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果进行综合评价。

请问:由中国建筑业协会颁发的建筑业企业信用等级评价AAA级企业是否认可?请明确。

答:省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。

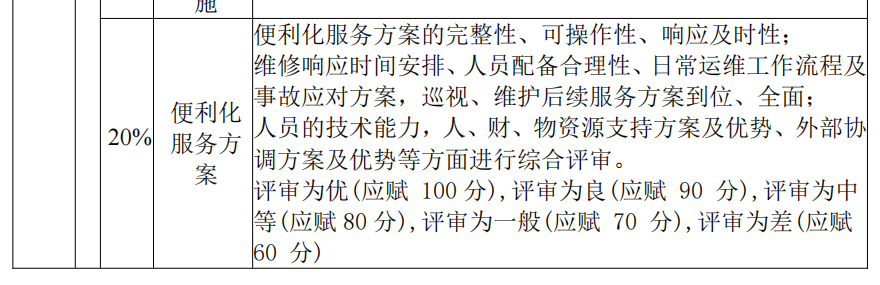

46.招标文件P77页技术文件评审标准中,便利化服务方案要求维修响应时间安排,日常运维等,不项目不涉及运维部分,该项是否有误;



答:日常运维是指在质保期内相关工程设备设施的巡查、回访等服务内容。

47.本项目投标文件封面及授权委托书等多个地方要求填写“招标项目名称”及“标段”名称,因本项目不分标段,请问,投标文件中是否只需要填写招标项目名称“下塘铁路专用线货场改造提升项目施工总承包”,需填写标段的地方打斜杠即可?

答:本项目不分标段,招标文件中“标段”可以填写“/标段”或“1标段”均可。

48.请问招标文件P76“企业实力”中要求“评标委员会根据投标人自 2021 年1 月 1 日以来,获得省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果进行综合评价”,请问由中国施工企业管理协会颁发的工程建设诚信典型企业是否认可?由中国建筑业协会或中国施工企业管理协会颁发的工程建设企业信用等级评价AAA级企业是否认可?请明确。

答:省级及以上住房城乡建设主管部门或在国内依法登记注册的行业协会(学会)公布的企业实力认定结果,且提供的证明材料符合招标文件要求的,予以认可。

49.招标文件P41页中“附录6 资格审查条件(其他管理人员和技术人员最低要求)”要求提供一位项目技术负责人,请问我司为联合体投标,项目技术负责人是否为联合体成员中任一单位提供即可?请明确。



答:项目技术负责人为联合体成员中任一单位提供均可

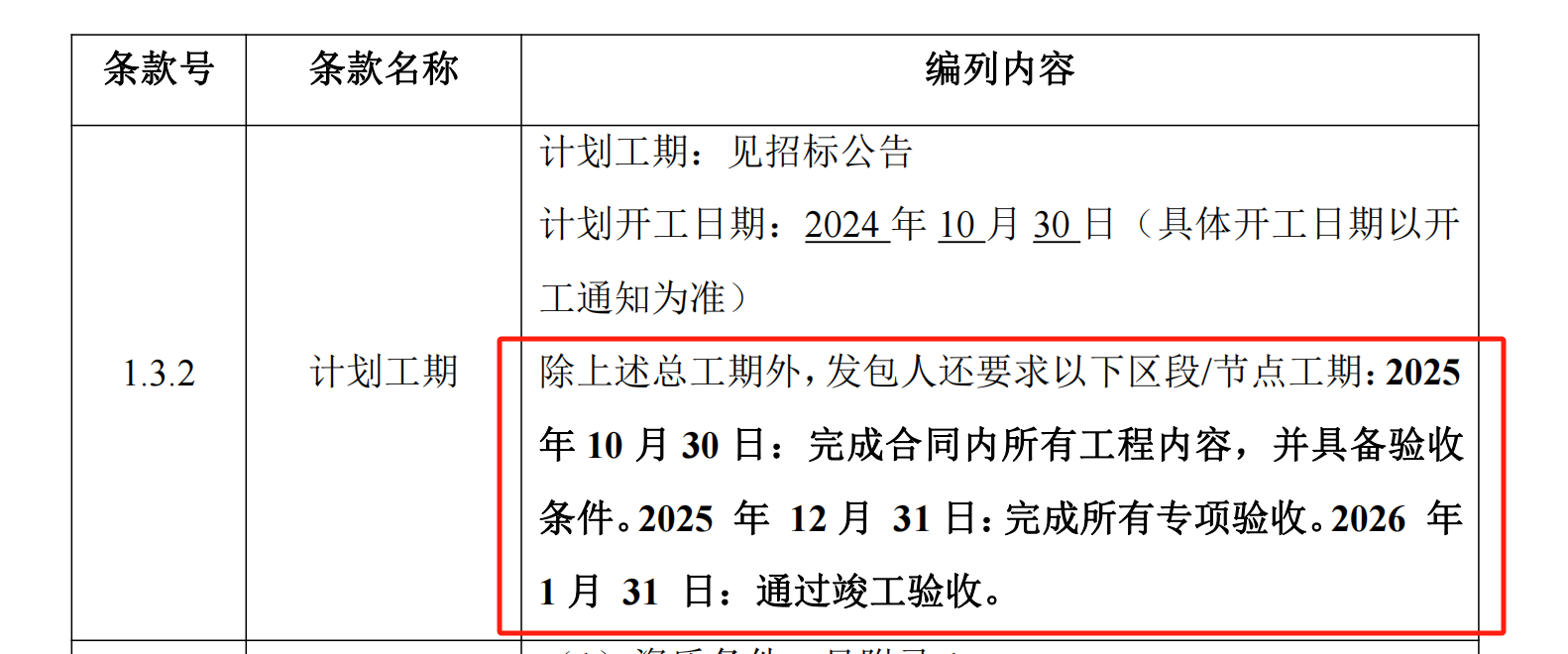

50.根据招标文件资料,2024年10月30日为计划开工日期,而在发包人要求工期节点中需在2026年1月31日通过竣工验收,期间总计459日,和要求工期450日冲突,请明确以何为准。

答:以工期450日历天为准,2024年10月30日为计划开工日期(实际开工日期以开工令为准),投标人编制投标文件工期区段/节点可早于发包人要求区段/工期节点。

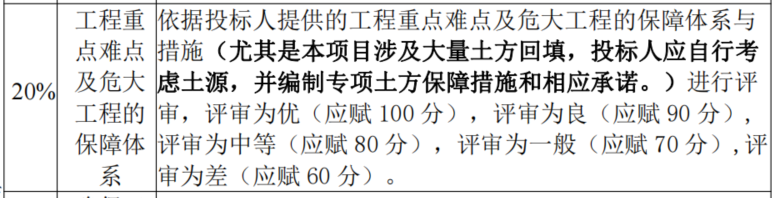

51.根据招标文件,“技术文件评审标准”中“工程重点难点及危大工程的保障体系”章节要求编制“专项土方保障措施和相应承诺”,该措施和承诺是否单独放置,还是放置于施组的“工程重点难点及危大工程的保障体系”章节中?该措施和承诺是否有格式要求?



答:“专项土方保障措施和相应承诺” 放置于施组的“工程重点难点及危大工程的保障体系”章节中,措施和承诺无固定格式要求,投标人自行编制。

52.根据招标文件资料,第二章投标人须知,1.4.2“是否接受联合体投标”章节中,“其他要求:联合体投标的,投标人业绩、投标人奖项及荣誉、人员业绩、企业实力由联合体成员任意方提供均可。”,并未明确项目经理(项目技术负责人)简历信息是否可以由联合体成员任意方提供,请明确。

答:项目经理项目技术负责人为联合体成员中任一单位提供均可。

53.按照区段/节点工期要求,2024年10月30日至2026年1月31日共459个日历天,超过计划工期450个日历天,是否予以修改?



答:以工期450日历天为准,2024年10月30日为计划开工日期(实际开工日期以开工令为准),投标人编制投标文件工期区段/节点可早于发包人要求区段/工期节点。

54.本项目无《可调整价差人工和主要材料一览表》,投标时相对应的《需评审人工和主要材料一览表》是否可为空表?

答:本项目《可调整价差人工和主要材料一览表》详见本补疑发布的清单及最高投标限价。

55.招标文件“第四章”“第一节合同协议书”99页明确本项目合同价格形式为“总价合同”,请明确具体最终结算方式,如最终结算价=中标总价±变更估价±可调价差。

答:最终结算方式以跟踪审计单位出具审计报告为准。

56.招标文件第37页,附录3资格审查业绩要求投标人提供业绩需满足(1)合同协议书;(2)中标查询网址及查询截图,或住房和城乡建设主管部门网站公布的施工许可证办理查询截图,或信用评价体系查询截图。无法提供以上截图的,应当提供住房和城乡建设主管部门证明材料。(3)竣工验收证明文件(至少有建设单位、设计单位、监理单位、施工单位四方参与竣工验收并盖单位章)。

问:关于(2)中标查询网址及查询截图,或住房和城乡建设主管部门网站公布的施工许可证办理查询截图,或信用评价体系查询截图。无法提供以上截图的,应当提供住房和城乡建设主管部门证明材料。四库一平台施工许可查询截图或者施工许可证纸质版扫描件是否满足要求,请明确。

答:四库一平台施工许可查询截图或者施工许可证纸质版扫描件满足招标文件要求

57.本项目挂网资料未见工程量清单18ZHZB文件,请确认。

答:详见本补疑发布的清单及最高投标限价。

58.我司拟参与投标的下塘铁路专用线货场改造提升项目,项目编号:2024BFFGZ02028,现对招标文件第75页2.2.1(2),商务文件评分标准中,投标人业绩:“自2019年1月1日以来(以竣工验收时间为准),投标人在中华人民共和国境内(不含港澳台)具备下列业绩之一(1)单个合同金额不少于3.5亿元的工业建筑工程施工业绩(2)单个合同中建筑面积不少于8.5万平方米的工业建筑工程施工业绩。”的评审要求,有如下疑问:我公司提供的工业建筑工程业绩,因与业主签订的合同、以及竣工报告中均未体现建筑面积,但我公司办理的施工许可证上体现了建筑规模即显示了建筑面积,达到了投标人业绩要求的第(2)列情形要求,请问施工许可证是否可以作为证明,证明我公司提供的业绩符合招标文件要求。



答:可以,具体按招标文件要求提供业绩证明资料。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力,请投标人及时下载。

人:合肥北城铁路物流运营有限公司

     址:合肥市金寨南路851号

        人:田野

     话:0551-63515816

      招标代理机构:安徽公共资源交易集团项目管理有限公司

     址:合肥市滨湖新区南京路2588号六楼

        人:张工

     话:0551-66223912、66223831

2024年9月30



三、附件

      答疑发布日期:2024年09月30日

附件:9.30挂网图纸.zip 附件:9.30清单控制价文件.zip 附件:2024bffgz02028项目补疑1.pdf
