南岗惠园配套南岗第二小学和惠园幼儿园施工项目
招标文件补疑3
项目编号:2021BFGGZ01334
各投标人:
现对投标人提出疑问回复如下:

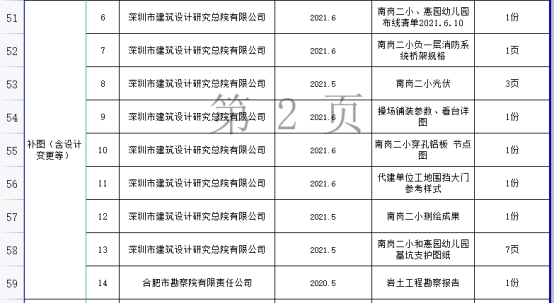

1、施工图纸中无勘察报告和基坑支护图纸,招标文件补疑1中提到的补充图纸目录中包含上述图纸,请问何时发放?
答:图纸均已上传,请各投标人自行下载。
2、
机械运土方控制价35.7元/m3,远低于市场价50元/m3,建议调整。
答:最高投标限价不作调整,投标人自行考虑报价,后期不予调整。
3、地库清单13条C20泡沫砼综合单价155.68元/m3是否有误?
答:经复核,综合单价有误,应为604.12元/m3,最高投标限价不作调整,投标人自行考虑报价,后期不予调整。
4、请问从7月1日执行的《关于规范我省建设工程人工价格信息发布工作的通知》(建标【2021】46号)文件里规定综合人工费信息价调整到166.30元/工日的通知,本项目投标的人工费是否调到上述文件规定的166.30元/工日?
答:按招标文件约定的人工费执行。
5、今年以来,我省建筑工程材料价格持续上涨,其涨幅和影响时间已超出正常预期。根据省住建厅《关于加强建筑工程材料价格风险控制的指导意见》,各单位在编招标文件时,应充分考虑建筑工程材料价格异常波动对工程造价的影响。建议本工程主要材料采用《合肥建设工程市场价格信息》中的材料价格当月信息价材料涨跌幅度超出5%部分据实调整。
答:按招标文件执行。
6、请问:招标文件须知前附表中第1.3.2条计划总工期为540日历天,但计划开工日期为2021年8月1日,计划竣工日期为2022年12月31日,实际时间间隔为518天,请明确准确工期。
答:此条修改为:
计划工期:540 日历天。
计划开工日期:2021年8月1日(具体开工日期以开工令为准)。
计划竣工日期:以开工令时间为工期计算起点,工期540日历天。
7、未见地勘报告。
答:详见补充图纸。
8、未见基坑支护设计图及降水施工图。
答:详见补充图纸。
9、未见看台施工图。
答:详见补充图纸。
10、招标文件中,未明确投标文件中报价文件格式,是否可以自拟格式,请明确
答:详见招标文件第八章。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人:合肥高新区南岗科技园管理委员会
地 址:合肥高新区南岗科技园大别山路与天龙路交口
联系人:付工
电 话:0551-65393393
招标代理机构:安徽诚信项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:陈工
电 话:0551-66223928、66223831
2021年7月12日
