一、原公告主要信息
原项目名称: 长丰县吴山镇百花馨园拆迁安置小区五期工程
原项目编号: 2020BFCGZ02179
原公告日期: 2020年08月15日
二、公告内容(更正事项、内容及日期等)
长丰县吴山镇百花馨园拆迁安置小区五期工程补疑6
(2020BFCGZ02179)
第一部分:开标时间延期
因“招标文件答疑”,本项目开标时间延期至2020年10月12日10时30分,投标文件递交截止时间为2020年10月12日10时30分。开标地点为合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)3楼21号开标室。
第二部分:招标文件答疑
1、问:招标文件第135页第八大项“有关构造做法”第一款“外墙砌筑”中要求“住宅外围护结构采用免拆模板系统对接型保温砌块填充”,M5.0混合砂浆砌筑,设计时不需结合装配式拆分方案。根据以上要求,是否可理解为,“住宅外墙设计可以根据装配式拆分方案”,满足装配率的前提下,采用免拆模板和外墙保温一体化
答:住宅外墙设计可以根据装配式拆分方案”,满足装配率的前提下,自行决定是否采用免拆模板和外墙保温一体化
2、问:招标文件第157页品牌表第一大项“土建类材料”第5小项外墙保温材料(结构一体化岩棉板)中指定品牌为安徽天邦科技、安徽准耀、安徽攸敷 。其中“安徽准耀”为2020年8月4日的新成立公司,是否具备供货资格?是否增加若干供应商?或者拥有效推广证的都可以采用?
答:满足设计要求自行决定。
3、问:按招标文件中绿建设计要求:应满足国家及安徽现行最新规范标准;初步设计中对绿建的要求:为二星级绿色建筑;再《绿色建筑评价标准》(GB/T50378-2019)中要求二星级绿色建筑应进行全装修设计。这与招标文件中:装饰、装修工程室内装修设计存在矛盾,第10条要求住宅户内均按毛坯交付设计标准。请明确按照哪个标准?
答:满足主管部相关要求,毛坯房交付。
4、问:招标文件第51页描述商务评审所需证明材料:业绩、奖项、荣誉(如有):须在商务文件“其他资料”中注明,奖项、荣誉以行政主管部门或在国内依法登记注册的行业协会(或学会)颁发的奖项、荣誉为准。投标文件中提供的奖项、荣誉证明资料应符合下列要求,否则不予认可: 由于投标软件生成文件已经限制大小,可能会导致标书内容过大且无法生成投标文件的情况。请答可以将业绩放在投标文件(商务文件)→资格审查资料“投标人近年来完成的类似项目情况表”中勾选并备注“商务文件评分用业绩”请明确。
答:可以将业绩放在投标文件(商务文件)→资格审查资料“投标人近年来完成的类似项目情况表”中勾选并备注“商务文件评分用业绩”请明确。

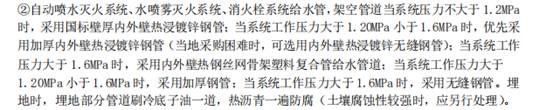

5、问:招标文件第140页“消防设计管材选型部分”中要求“架空管道系统工作压力大于1.6MPA时”,采用内外壁热钢丝网骨架塑料复合管给水管道,根据GB50794-2014“消防给水及消防火栓系统技术规范”中第8.2.5条规定“当系统工作压力大于1.6MPA时,宜采用无缝管”招标文件此处和规范有冲突,该如何处理?
答:按消防给水及消防火栓系统技术规范执行。
6 问:招标文件第148页第十部分“电梯”中未提到消防电梯的相关设计要求,是否应该增设消防电梯的设计要求,并设计消防电梯
答:每栋一部消防电梯下地库。

7、问:初步设计文件幼儿园单体中存在三层单跨框架连廊,违反建筑抗震设计规范《GB 50011-2010》(2016版)相关要求,是否后期施工图可以调整原设计方案?
答:按后期深化设计进行优化总建筑面积不变。
8、本项目推荐品牌修改如下生活泵房二次供水成套设备按照长丰县供水集团要求
(1)开闭所、局管、自管配电房应满足长丰县供电局、环保局及规划局的验收移交要求
(2)充电桩系统具体规划要求详见上传的长丰县地块规划(单体)方案设计条件通知书等图纸资料;
(3)人防工程:所有内容全部计入,满足长丰县人防办的验收及移交要求。
(4)消防工程须通过长丰县消防主管部门验收合格
(5)各专项审查审核:主要包含但不仅限于建筑节能与绿色建筑设计方案编制、报审、评审,取得长丰县住建局审查通过的意见书。
(6) 第128页“不在本次招标施工范围的内容”中第四条“室外综合配套”中说明项目与合铜路相邻,是否有误?
答:本项目不与合铜路相邻。
(7)招标文件第121页,第18条中 “临时用水接引点在A、B地块内各有一处”,是否有误?
答:本地块临时用水接引点一处。
(8)招标文件第139页“消火栓系统设计”中要求配备“启泵按钮一只”根据GB50794-2014“消防给水及消火栓系统技术规范”中第11.0.19条规定“消火栓按钮不宜作为直接启动信号,可作为报警信号”。招标文件此处说的启泵按钮是否为消火栓按钮?
答:按消防给水及消火栓系统技术规范要求。
(9)招标文件第139页“消火栓系统设计”中要求配备“消防软管卷盘JPS1.6-19(25米)一套”根据GB50794-2014“消防给水及消火栓系统技术规范”中第7.4.2条规定“消防软管卷盘应配置内径不小于ø19的消防软管,其长度宜为30米。”招标文件此处和规范有冲突,该如何处理?
答:按消防给水及消火栓系统技术规范要求。
(10)招标文件第140页“消防设计管材选型部分”中要求“架空管道系统工作压力大于1.6MPA时,采用内外壁热钢丝网骨架塑料复合管给水管道”,根据GB50794-2014“消防给水及消火栓系统技术规范”中第8.2.5条规定“当系统工作压力大于1.6MPA时,宜采用无缝管管”招标文件此处和规范有冲突,该如何处理?
答:按消防给水及消火栓系统技术规范要求。
长丰县吴山镇人民政府
安徽诚信项目管理有限公司
2020年9月18日
三、附件
答疑发布日期:2020年09月18日
