一、原公告主要信息
原项目名称: 中国科学院量子信息与量子科技创新研究院1-5号人才公寓、6号学生公寓、1-15号专家楼、文体中心精装修工程
原项目编号: 2020BFGGZ01802
原公告日期: 2020年08月27日
二、公告内容(更正事项、内容及日期等)
中国科学院量子信息与量子科技创新研究院1-5号人才公寓、6号学生公寓、1-15号专家楼、文体中心精装修工程招标文件补疑2
项目编号:2020BFGGZ01802-1、-2
各投标人:
一、本项目因故开标时间延期至2020年9月27日10时30分,投标文件递交截止时间为2020年9月27日10时30分。开标地点为合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)3楼11号开标室。
二、对本项目招标文件补充如下:
1、补充招标推荐品牌,详见本补疑“附件1- 量子生活配套区精装修推荐品牌表”;
2、补充材料技术参数表,详见本补疑“附件2-量子生活配套区精装修技术参数表”。
三、投标人疑问回复:
(一)招标文件部分
1、本项目招标公告中的项目名称不统一,请明确以哪个为准?
答:以招标项目名称为准,名称为“中国科学院量子信息与量子科技创新研究院1-5号人才公寓、6号学生公寓、1-15号专家楼、文体中心精装修工程”。
2、请明确本项目BIM及深化设计方案是分标段制作还是可以制作在一起,若一起,请明确时长限制?
答:若同时参与两个标段投标,两个标段的BIM 技术方案及演示可以分开制作,也可以合并制作,为了便于评审,建议合并制作,合并制作时必须体现各标段涉及的内容,两个标段总时长加起来不超过10分钟;若同时参与两个标段投标,两个标段的深化设计述标可以分开制作,也可以合并制作,为了便于评审,建议合并制作,合并制作时必须体现各标段涉及的内容,两个标段总时长加起来不超过10分钟。
3、请明确是否招标文件中未提及原件的均无须提供?
答:无需提供,标后由招标人组织核实,一旦发现弄虚作假即取消中标资格并依法追究相关责任。
4、两个标段只能中一个标段,是否能用同一套项目管理班组?
答:可以。
5、优化方案视频是否需要设计师现场讲解?bim方案视频是否需要bim工程师讲解?
答:无需相关人员现场讲解,优化方案及BIM演示视频中应自带语音讲解及介绍。
6、招标公告中的有两个项目名称,请问项目名称以哪个为准?
答:详见第1条答复。
7、请问深化设计述标效果图视频动画是否是指主要区域的360度视频3D动画演示?
答:投标人需要对主要区域进行360度视频3D动画演示。
8、投标人须知前附表10.3.1投标所需资料中第(1)条要求“投标文件编制采用电子服务系统交易主体信息库资料的,所需资料须在投标截止时间前上传至交易主体信息库,并在制作投标文件时必须勾选链接上。”并详细列举了需要上传的资料。请问:
(1)第①条,投标人各类证件信息:其中的“投标人主要负责人A类安全生产考核合格证书”,无对应的提交窗口上传至电子服务系统交易主体信息库,是否需要上传?若需要,是否仅指法定代表人的“A类安全生产考核合格证书”,在何处上传?
答:10.3.1中第(4)条已阐述清楚,并按招标文件要求执行。
(2)第④条,其中提到的“技术能力”是否指第三章“详细评审标准”内的“技术能力”中的“BIM技术方案及演示”;若是,因为“BIM技术方案及演示”为视频资料,系统不能上传视频资料,且没有相应的上传窗口,是否不需要上传,仅在投标时递交“BIM技术方案及演示光盘(或U盘)”即可?
答:按招标文件执行,投标时递交光盘或U盘。
9、本工程是重点项目,工程体量较大,且尤其是投标工作中 “BIM技术方案及演示”及“深化设计述标”,其分数占比较大;其中的视频资料需要大量建模、分析等;因此,投标工作量大,为保证标书质量,建议招标人将开标日期顺延十个日历天。
答:按招标文件及补疑要求执行。
10、本项目分两个标段,如果投标人参与两个标段投标,请问:
(1)两个标段的“BIM技术方案及演示”是否必须分别制作、分别演示、分别密封?是否可以合并提供一个视频文件,在其中演示两个标段的“BIM技术方案及演示”内容,如果可以,那么合并的演示视频总时长不超过多少分钟?
(2)两个标段的“深化设计述标”是否必须分别制作、分别演示、分别密封?是否可以合并提供一个视频文件,在其中演示两个标段的“深化设计述标”内容,如果可以,那么合并的演示视频总时长不超过多少分钟?
答:详见第2条答复。
11、本项目招标文件要求各投标单位进行BIM技术方案演示及深化设计述标,现为各投标单位更够编制更优质的投标文件,恳请招标时间能够顺延7天请业主单位结合实际情况予以确认解决;
答:按招标文件及补疑要求执行。
12、根据附录6资格审查条件/附表2中标后配备其他主要管理人员和技术人员最低要求,请明确商务文件五、项目管理机构(二)项目管理机构人员组成表,投标阶段是否填写项目经理和技术负责人即可?其他主要管理人员和技术人员待中标后配备?
答:可以。
13、招标文件第三章第66页、67页有关于对BIM技术方案及演示和深化设计述标详细评审要求中提到:“依据投标人提供的施工全过程(要包含对重难点的介绍和应对方法,至少应包括以下内容:成品保护、材料运输等主要施工重难点,安全文明及绿色施工能反映主要工序和施工主要进度节点的总进度施工模拟(4D)等)演示视频进行评审(不多于 10 分钟)。”,“投标人根据施工图纸,对现有设计方案(包括公寓、文体中心、专家楼等室内装修效果)进行优化设计,由投标人提供各类功能区域的效果图视频动画(不多于 10 分钟),视频须配有文字说明及语音介绍。”,请明确这里两个标段的BIM技术方案及演示视频是需要分标段制作还是可以综合做一个BIM视频,时长需要控制在多长时间?深化设计视频需要分标段制作还是可以做一个,时长需要控制在多长时间?
答:详见第2条答复。
14、中国科学院量子信息与量子科技创新研究院 1-5 号人才公寓、6 号学生公寓、1-15 号专家楼、文体中心精装修工程(1标段)招标资料中无材料品牌,是否为满足设计标准及技术参数的任意品牌?
答:详见本补疑附件1。
15、由于中国科学院量子信息与量子科技创新研究院 1-5 号人才公寓、6 号学生公寓、1-15 号专家楼、文体中心精装修工程(1、2标段)需要做深化设计计述标和BIM 技术方案及演示,请问可否提供该项目的初步效果图和施工总平面图纸?
答:详见补疑及补充图纸。
16、能否明确由于中国科学院量子信息与量子科技创新研究院 1-5 号人才公寓、6 号学生公寓、1-15 号专家楼、文体中心精装修工程(1、2标段)的主要材料品牌?
答:详见本补疑附件1。
(二)清单文件部分

1、招标文件53页1.1.2中安全文明施工费率表中安装工程的费率与一点智慧电子版清单文件中安装工程的费率不同,请明确是否以一点智慧软件“量子1-5号人才公寓、6号学生公寓、1-15号专家楼、文体中心精装修工程一和二标段.18ZHZB”清单为准?
答:按合肥市规定的费率报价。
2、公寓楼、专家楼、文体中心等工程量清单中部分门槛石、窗台板等20mm厚大理石石材没有说明石材品种,是否均按20mm浅啡网石材计入?
答:参见招标补疑。
3、公寓楼、专家楼、文体中心等工程量清单中60mm*50mm石材档水埂及淋浴处石材(开防滑槽)等没有说明石材品种,采用什么品种的石材?
答:参见招标补疑。
4、文体中心节点图编号SN-301中⑤、⑦节点标注为8#不锈钢槽钢竖向龙骨和L40x40x4不锈钢角钢横撑与工程量清单45号特征描述为L40x40x4镀锌角钢横撑、8#镀锌槽钢竖向龙骨及角钢固定。此处为正常的大理石干挂,图纸标注采用不锈钢骨架似乎有误,该子目请明确以清单特征描述为准进行组价。
答:按照清单描述
5、窗台板20mm厚大理石为何种材料,请明确!
答:参见招标补疑。
6、大理石石材挡水为何种材料,请明确!
答:参见招标补疑。
7、20厚大理石门槛石为何种材料,请明确!
答:参见招标补疑。
8、墙面干挂的25厚800X800白色大理石具体为何种材料,请明确!
答:参见招标补疑。
9、请提供材料品牌表!
答:参见招标补疑。
10、投标文件交标时,商务报价软件版是否需要密封提供!
答:按招标文件执行。
11、中国科学院量子信息与量子科技创新研究院 1-5 号人才公寓、6 号学生公寓、1-15 号专家楼、文体中心精装修工程(1标段)人才公寓1#楼(内装饰)清单第11项“石材窗台板”,主材为20mm厚大理石,请问大理石是何种石材?
答:参见招标补疑。
12、中国科学院量子信息与量子科技创新研究院 1-5 号人才公寓、6 号学生公寓、1-15 号专家楼、文体中心精装修工程(1标段)文体中心(内装饰)清单第45项“石材墙面”中主材为25厚800X800白色大理石,请问白色大理石是何种石材?
答:参见招标补疑。
13、未见物料请补充。
答:参见招标补疑。
14、贵司安装清单中不可竞争费取费为装饰工程取费,请修正。
答:按合肥市规定的费率报价。

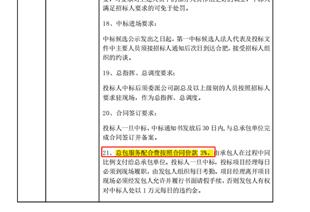

15、总包服务配合费招标文件规定为合同价款的3%,软件版清单中二标段专家楼项目价值有填写500000万的数值,且费率均未填写,是否可理解为总保服务配合费费率及取费基数可自行调整?请明确
答:按招标文件执行
16、缺少装饰工程总平图,请补充
答:详见招标上传图纸
17、请提供各户型数及总套数。
答:详见招标上传图纸
18、请明确1标段文体中心250万暂列金具体用途?
答:为本项目暂列金额
19、招标资料里有中国科学技术大学高新园区内容,此部分内容是否与本项目无关?请明确
答:无关。
20、项目体量较大,回标时间过于紧张且物料及图纸不够完整,为了报价的准确性,恳请贵司酌情延长回标时间。谢谢。
答:参见招标补疑。
21、未见招标控制价,请提供
答:已提供。

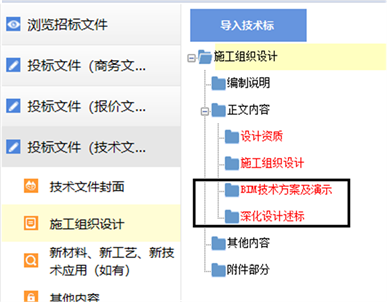

22、投标文件制作软件技术标部分中的深化设计述标、BIM技术方案及演示均为现场递交文件,是否不需要在此两个节点中导入任何文件?如需导入文件请明确描述内容。
答:无需导入,开标现场递交。
23、本项目招标资料未见招标控制价的清单组价明细及材料选型表,请业主予以提供详细资料以供各单位投标使用;
答:参见招标补疑。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
合肥市重点工程建设管理局
安徽诚信项目管理有限公司
2020年9月11日
